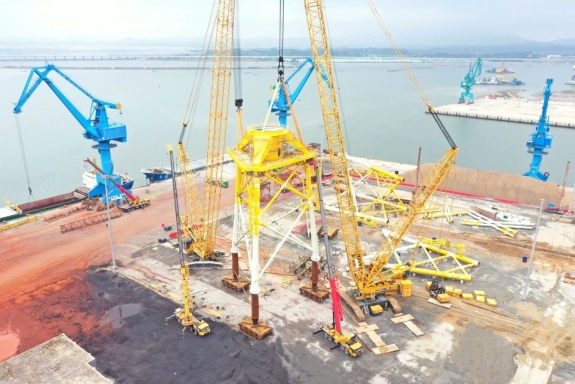

本项目海上风电导管架是阳江公司首次在阳江本土进行建造,面对新场地、新人员、新产品的多重挑战,阳江公司高度重视项目履约工作,全体人员摩拳擦掌、信心十足。从前期建造方案研讨、生产图纸拆解、项目材料催交、总装基地筹建、生产计划编排、专项方案编制等进行全方位管控。项目执行期间,面临材料采购周期长、多项目交叉生产等多重挑战,阳江公司以抓生产、保交付为核心。重点跟进图纸、材料到货情况、合理编排建造计划,有效组织解决生产中遇到的问题。根据生产情况灵活调配人员,确保各环节的有序推进,最终实现了首套导管架的顺利翻身合拢。
据悉,广西防城港海上风电示范项目A场址工程位于防城港江山半岛南面海域,离岸12~25公里,规划建设83台单机容量8.5兆瓦及以上风电机组,总装机容量70万千瓦,配套建设1座220千伏海上升压站和1座陆上集控中心。项目总投资近百亿元,全部建成后年上网电量约20.6亿千瓦时,可满足200万户家庭的基本用电,每年可节省标煤消耗62万吨、减排二氧化碳164万吨。阳江公司承制其中3台导管架的加工制造任务,该项目导管架为三桩导管架,由灌浆段、主结构、过渡段组成,总高约45米,跨距17米,单套总重约760吨。
