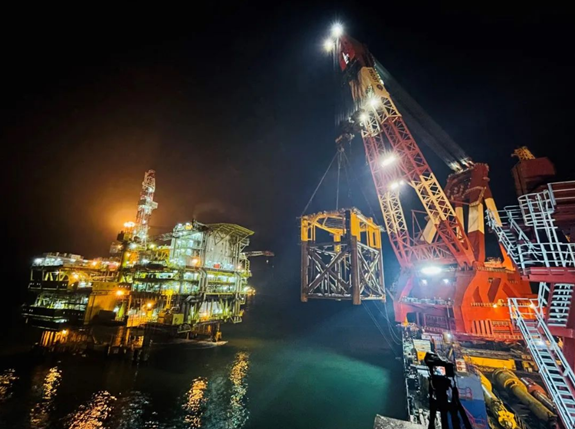

2月19日晚,在渤海油田岸电项目一期施工现场,7500吨级全回转起重船, “蓝鲸”号正在积极筹备吊装作业。紧邻“蓝鲸”号停靠的“德渤2号”驳船上,秦皇岛32-6EPP、秦皇岛32-6CEPL导管架正在等待“下水”。
整个项目从2020年9月正式批复组织机构及编制,到2021年6月29日计划投产,时间不足10个月。2020年8月28日,岸电项目青岛现场、塘沽现场开工;同年12月28日,秦皇岛32-6EPP导管架主结构合拢;2021年1月11日,河北项目第一台主变压器主体吊装就位;2月13日,导管架装船。2月19日 23:15,秦皇岛32-6EPP导管架顺利入水.
