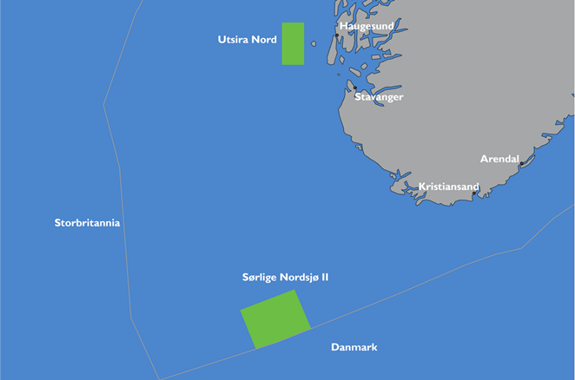

本次招标规模为3GW,分为2个场址 ,分别是Sørlige Nordsjø II和Utsira Nord,容量上限均为1.5GW。
第一轮竞标
根据规则,投标分两轮。在第一轮资格预审阶段,投标人必须证明他们具有技术能力、经济实力、执行能力、可持续性,并满足HSE相关要求。
将有至少6名、至多8名 投标人通过资格预审进入第二轮。
第二轮竞标
在第二轮中,两个场址的评分规则不同。
Sørlige Nordsjø II场址将直接采用最低电价中标 的原则,投标电价最低的投标人将赢得整个场址的开发权,容量上限为1500MW,下限为1400MW;
而Utsira Nord场址的规则则复杂得多——
Utsira Nord将分为3个场址,评分标准倾向于创新型漂浮式技术;
得分最高的3位投标人中标,并按排名依次选择场址 ,每个场址的容量上限为500MW,下限为460MW;
中标人在中标后必须对场址进行详细调查,制定技术方案,随后参与差价合约(CfD)竞标;
CfD竞标规则是3选2,胜出的2个场址能获得15年CfD补贴,另一个场址的开发商可以选择无补贴开发,也可以选择暂停开发,等待并参与下一次的CfD竞标,但也不能无限期暂停。
两个场址的申请截止时间分别是今年8月4日和9月1日。
根据挪威政府的计划,将在2040年前招标40GW 海上风电。
