海洋能源网获悉,日前,德国能源巨头 RWE 宣布,其主导开发的丹麦 Thor 海上风电场 72 个风机基础的二次钢结构安装工作已全部完成,正式具备风机安装条件,相关作业计划于 2026 年春季启动。

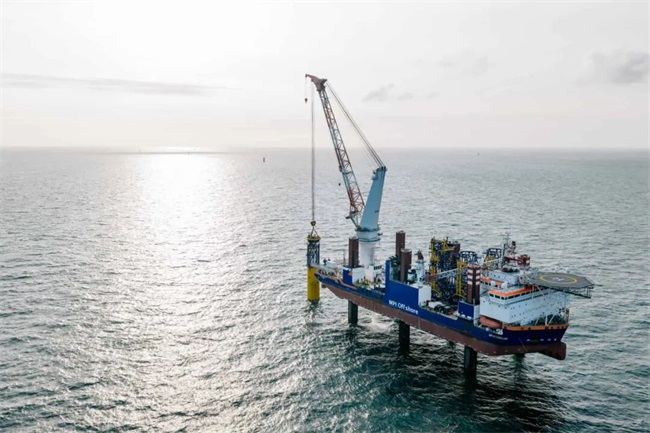

Thor 海上风电场的二次钢结构安装工作于今年 5 月正式启动。由 Van Oord 公司的 MPI Adventure 号安装船从丹麦瑟博伦港出发,仅用不到 6 个月的时间,便高效完成了登船平台、主通道平台及内部箱体等关键结构的安装工作。为了应对海上恶劣的自然环境,RWE 已为基础安装了可重复使用的硬质保护罩,这些保护罩将一直使用到风机塔架吊装完成。此前,该项目的单桩基础由大金海洋工程和 EEW SPC 联合供应。Jan De Nul 公司通过 Les Alizés 号重型起重船于 9 月完成了全部单桩的安装工作,并且在 7 月顺利实现了 2600 吨级海上变电站上部结构的吊装。
按照项目规划,西门子歌美飒 SG 14-236 DD 型风机将从埃斯比约港启运并进行安装,预计 2026 年第一季度正式开工。值得一提的是,这批风机中将有 40 台配备可回收转子叶片,36 座风机塔架将采用低碳工艺制造,这将显著降低整个项目的碳足迹。与此同时,位于索斯明德港的运维中心目前正在紧张建设中,预计将于 2026 年初竣工,届时将为风电场的全生命周期运维提供坚实的支撑。
Thor 海上风电场的总装机容量高达 1.1 吉瓦,由 RWE(持股 51%)与挪威银行投资管理公司(持股 49%)联合开发,RWE 负责项目的全程建设与运营。项目预计将于 2027 年全面投运,届时每年可产生足够的绿色电力,满足超过百万丹麦家庭的用电需求,为北欧地区的能源转型提供重要的支持。
