辽宁省5个并网、3个在建海上风电项目概况

2025-07-23 13:49     来源:海洋开发咨询     海上风电项目海洋新能源
目前,辽宁省已勘测海上风能资源经济技术可开发量超5000万千瓦,风能资源蕴藏量大,具备规模化开发海上风电的资源优势。

本期文章整理了辽宁8个海上风电项目。其中,5个项目已经全容量并网,总装机容量1.25GW;3个项目正在建设中,总装机容量0.65GW。一起来看看相关信息吧!

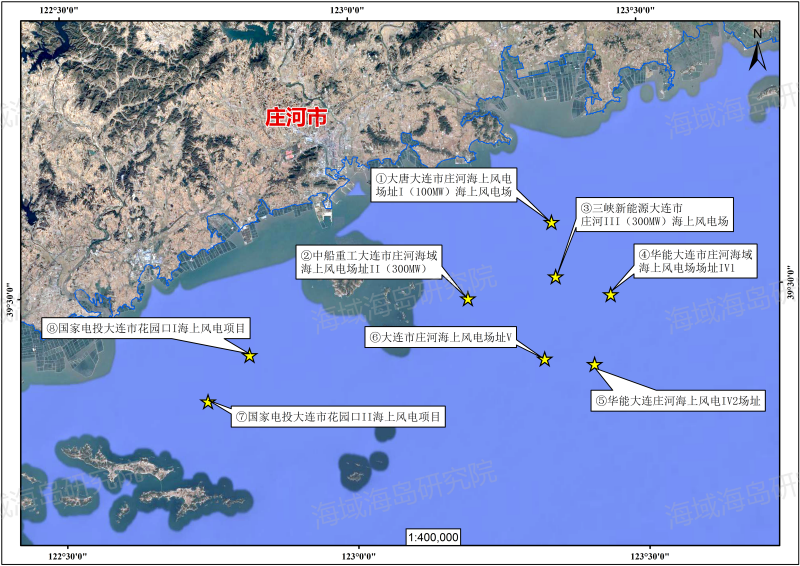

△辽宁省海上风电项目位置概况

0 1 大唐大连市庄河海上风电场址I(100MW)海上风电场项目

建设单位:中国大唐集团海洋能源产业有限公司

项目位置:位于大连市庄河海域

项目状态:2021年12月27日并网

装机容量:100MW

离岸距离:约12.6km

水深:10~14m

建设内容:项目共安装19台5.2MW风力发电机组,总装机规模为98.8MW,年平均上网电量2.5亿千瓦时。

该项目自2021年6月11日开工至12月27日并网发电,绝对工期仅199天,较合同工期缩短了76天,创下当时抢装潮下的最短工期纪录,实现“当年开工、当年投产”。

0 2 中船重工大连市庄河海域海上风电场址II(300MW)项目

建设单位:大连船舶海装新能源有限公司

项目位置:位于大连市庄河王家岛东部海域

项目状态:2021年12月29日并网

装机容量:300MW

离岸距离:19.1km

水深:21m

建设内容:项目共安装60台5MW发电机组,总装机容量300MW,配套建设1座220kV海上升压站和1座陆上集控中心。

通过设计结构优化,该项目所有基础采用无抗冰锥设计,大大降低施工难度,缩短建设工期,降低施工成本,并创造了全球首台海冰地区吸力桶导管架风机基础成功实施的新记录。

0 3 三峡新能源大连市庄河III(300MW)海上风电场项目

建设单位:中国长江三峡集团

项目位置:位于大连市庄河海域

项目状态:2020年11月25日并网,东北地区首个建成投产的海上风电项目

装机容量:300MW

离岸距离:约22.5km

水深:15-25m

建设内容:项目共安装72台3MW、3.3MW及6.45MW风电机组,总装机容量300MW,配套建设一座220千伏海上升压站和一座220千伏陆上集控中心。

项目于2016年12月28日获得核准批复,2017年3月30日举行开工仪式,同年5月开始试桩工程,11月25日首台风机吊装成功,2018年10月22日海上升压站吊装成功,2020年11月25日全容量并网发电,是东北区域首个海上风电项目。

0 4 华能大连市庄河海域海上风电场址IV1项目

建设单位:中国华能集团有限公司东北分公司

项目位置:位于大连市庄河海域

项目状态:2021年12月29日并网

装机容量:350MW

离岸距离:约35.2km

水深:约30m

建设内容:项目共安装26台7.5MW、25台6.2MW风力发电机组,装机容量350MW。

该项目是当时我国北方单体容量最大、纬度最高的海上风电项目于2021年3月开工,并实现了“同年开工建设,同年全容量建成完工”的建设目标。

0 5 华能大连庄河海上风电IV2场址项目

建设单位:中国华能集团有限公司东北分公司

项目位置:位于大连市庄河石城岛东部海域

项目状态:2024年9月29日并网

装机容量:200MW

离岸距离:约27km

水深:约16m~22m

建设内容:项目共安装25台8.0MW风力发电机组。项目年上网电量可达6.3亿千瓦时,可满足50万户家庭的基本用电需求,相较同等规模的燃煤发电厂,每年可节约标煤约19.1万吨,减少污染物排放226万吨。

该项目与庄河海上风电Ⅱ项目、Ⅳ1项目共同构成装机容量850MW的辽宁最大海上风电集群!

0 6 大连市庄河海上风电场址V项目

建设单位:大连太平湾新能源投资发展有限公司

项目位置:位于大连市庄河北黄海海域

项目状态:在建,2022年12月31日开工建设

装机容量:250MW

离岸距离:约32km

水深:20~28m

建设内容:计划安装24台9MW、4台8.5MW风电机组、1座220千伏海上升压站和1座陆上集控中心。

该项目建成后,预计年发电量达7.7亿千瓦时,每年可节约标准煤约23.6万吨,减少二氧化碳排放量约64.9万吨,相当于植树造林40.56万亩。2025年4月20日项目完成主体工程施工。

07 国家电投大连市花园口I海上风电项目

建设单位:长海东方新能源股份有限公司、庄河东方新能源发电有限公司

项目位置:位于大连市花园口南侧海域

项目状态:在建,2024年12月22日开工建设

装机容量:220MW

离岸距离:约17km

水深:约10m~15m

建设内容:计划安装21台10.5MW风电机组。该项目于2024年1月30日取得大连市发展和改革委员会核准批复意见。

0 8 国家电投大连市花园口II海上风电项目

建设单位:长海东方新能源股份有限公司、庄河东方新能源发电有限公司

项目位置:位于大连市花园口南侧海域

项目状态:在建,2024年12月22日开工建设

装机容量:180MW

离岸距离:约17km

水深:约10m~15m

建设内容:计划安装17台10.5MW风电机组。该项目于2023年11月10日取得大连市发展和改革委员会核准批复意见。

推荐阅读

斗山能源10MW海上风电机组获国际认证 助力鸭海80MW海上风电项目

海洋能源网获悉,7月23日,韩国工业巨头斗山能源宣布,其旗下 10MW 级海上风力发电机组(DS205-10MW)正式获得国际认证机构 UL(美国保险商实验室)的型式认证。这标志着韩国整机商企业首次获得 10MW 级海上风力发电机组的国际认证,具有里程碑意义。此次获得认证的 10MW 机型是斗山能源在 2022 年开发的 8MW 机型的升级版。该机型于今年 2 月在韩国全罗南道灵光郡开始安装样机进行测试,4 月完成现场测试。经过严格的设计和试验数据验证,最终获得... 2025-07-23

广东惠州(2个)、汕尾(9个)、汕头(16个)海上风电项目概况

本期文章整理了广东惠州(2个)、汕尾(9个)、汕头(16个)三地区海上风电项目已建、在建及规划建设情况,共27个项目。截至目前,广东省海上风电项目已建、在建及规划建设情况已汇总完毕。 2025-07-23

山东省13个已并网、3个在建的海上风电项目概况

山东省海洋面积为15.96万平方公里,海岸线约3345公里,海上风能资源赋存较为丰富。目前,山东省现有13个全容量并网的海上风电项目(总装机容量为5214MW),3个正在建设中的海上风电项目(总装机容量为1204MW)。本期文章整理了这16个海上风电项目相关信息,一起来看看吧! 2025-07-23

国家能源集团发布江苏海上风电项目前期专题编制招标公告

海洋能源网获悉,7月22日,国家能源集团发布《龙源电力江苏海上龙源新能源有限公司射阳南区H7、大丰H20、如东H16三个海上风电项目前期专题编制公开招标项目招标公告》,《公告》显示,本次采购范围为龙源江苏(射阳南区H7#、大丰H20#、如东H16#)海上风电项目核准及开工所需专题。根据《公告》,射阳南H7#海上风电项目 场址中心离岸距离约为47km,水深约15m~19m,风电场规划装机容量为75万kW;大丰H20#海上风电项目 场址中心离岸距离约为79km,水深约10... 2025-07-23

研究项目证实:北海海上风电场大规模牡蛎礁恢复可行

海洋能源网获悉,由牡蛎恢复公司(The Oyster Restoration Company,简称TORC)开展并得到RWE支持的一项研究项目已证实,在北海的海上风电场进行大规模本土牡蛎礁恢复是可行的。牡蛎是一种重要的物种,因为它们能够形成礁体,为许多其他物种提供食物和繁殖场所。由于过度捕捞、污染和寄生虫等因素的有害影响,牡蛎在北海的种群数量仅剩下工业化前的5%。RWE表示。在为期六个月的可行性研究中,RWE和TORC从工程设计、部署到验证框架等方面,开发了一系... 2025-07-22

阅读榜
