2025-07-23 13:43     来源:海洋开发咨询      海上风电项目海洋新能源
山东省海洋面积为15.96万平方公里,海岸线约3345公里,海上风能资源赋存较为丰富。目前,山东省现有13个全容量并网的海上风电项目(总装机容量为5214MW),3个正在建设中的海上风电项目(总装机容量为1204MW)。本期文章整理了这16个海上风电项目相关信息,一起来看看吧!

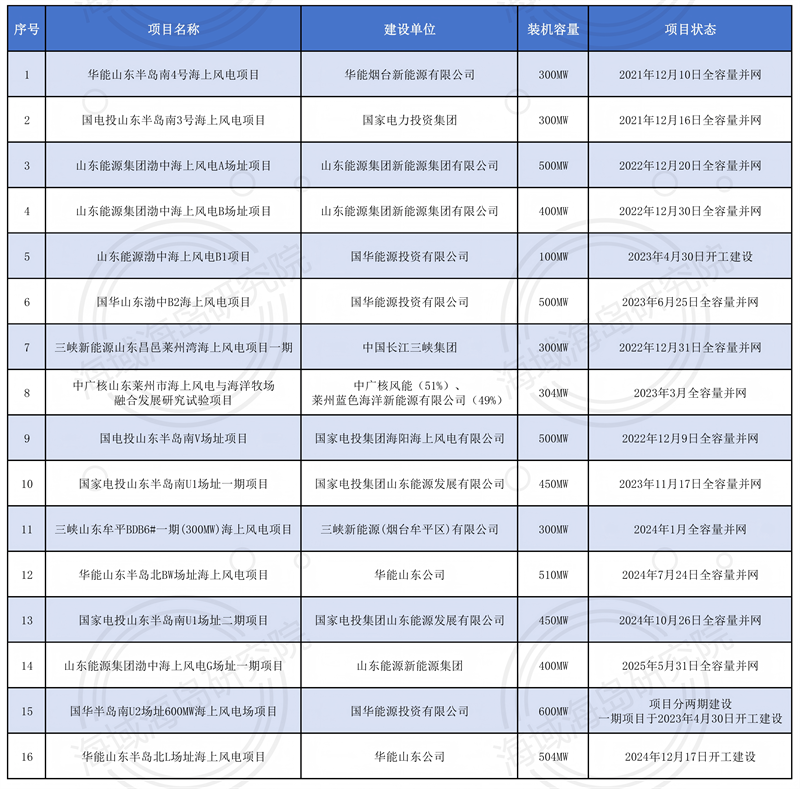

表1 山东省16个已并网、在建的海上风电项目一览

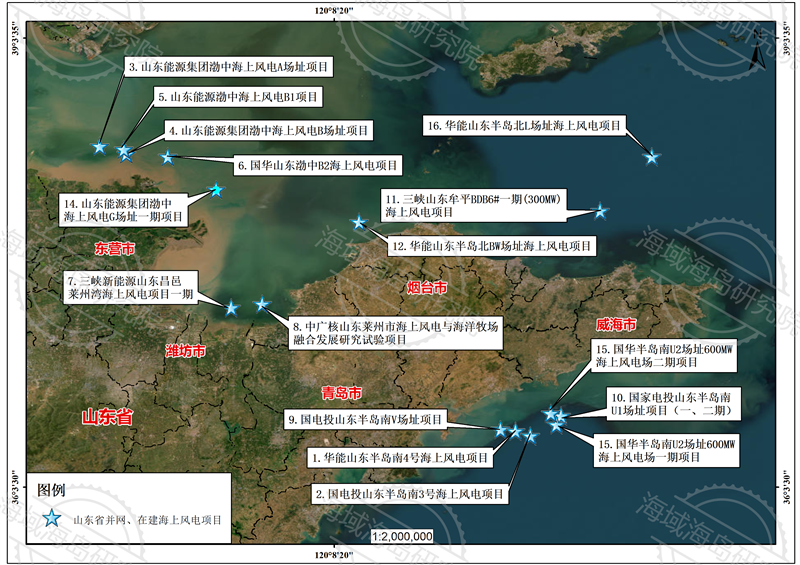

△山东省海上风电项目位置概况

0 1 华能山东半岛南4号海上风电项目

建设单位:华能烟台新能源有限公司

项目位置:位于海阳市南部海域

项目状态:2021年12月10日全容量并网

项目投资:约55.45亿元

装机容量:300MW

离岸距离:27~32km

水深:29~31m

建设内容:共安装58台单机容量5.2MW风电机组,年发电量8.21亿千瓦时,可有效替代标煤24.63万吨,减排二氧化碳64万余吨,节约淡水258万立方米。

该项目于2021年4月2日开工建设,9月12日首批风电机组并网发出山东省“第一度海上风电”,12月10日实现全容量并网发电。

0 2 国电投山东半岛南3号海上风电项目

建设单位:国家电投集团山东能源发展有限公司

项目位置:位于海阳市南侧海域

项目状态:2021年12月16日全容量并网

项目投资:约55亿元

装机容量:300MW

离岸距离:37km

水深:31m

建设内容:共安装58台单机容量5.2MW风电机组,配套建设1座220千伏海上升压站和陆上集控中心,陆上集控运维中心位于核电区寨后村东侧。

该项目是山东首批海上风电示范项目,也是国家电投集团在鲁首个海上风电。项目于2019年9月29日立项,12月6日取得核准,2020年8月6日陆上集控中心开工,2021年5月14日海上主体开工,6月22日首台风机吊装,12月5日完成全部风机叶片吊装,12月16日实现全容量并网。

0 3 山东能源集团渤中海上风电A场址项目

建设单位:山能新能源(东营)有限公司

项目位置:位于东营市东营港北部海域

项目状态:2022年12月20日全容量并网

装机容量:500MW

离岸距离:约24km

水深:约10~13m

建设内容:共安装60台单机容量8.35MW风电机组,配套建设一座220千伏海上升压站和陆上集控中心。年发电量17亿千瓦时,可替代标煤51万吨,减排二氧化碳132.6万吨。

该项目是山东省首个平价海上风电项目,也是全国海上风电进入平价时代后第一个取得核准的项目。

0 4 山东能源集团渤中海上风电B场址项目

建设单位:山能新能源(东营)有限公司

项目位置:位于东营市东营港北部海域

项目状态:2022年12月30日全容量并网

装机容量:400MW

离岸距离:约19km

水深:约17~19m

建设内容:共安装47台单机容量8.5MW的风力发电机组,配套建设一座220kV海上升压站。

0 5 山东能源渤中海上风电B1项目

建设单位:山能新能源(东营)有限公司

项目位置:位于东营市东营港北部海域

项目状态:2023年4月30日开工建设

装机容量:100MW

离岸距离:19km

水深:14m-16m

建设内容:计划安装8台8.5MW风力发电机组以及4台8.0MW风力发电机组,总装机容量100MW。风电机组发出电能通过35kV集电海底电缆接入山能B场址已建海上升压站,升压后通过2回已建220kV海底电缆接入山东能源已建成的山集站。B1项目是渤中海上风电B场址的扩容项目。

0 6 国华山东渤中B2海上风电项目

建设单位:国华(东港)新能源有限公司

项目位置:位于东营市东营港渤海海域

项目状态:2023年6月25日全容量并网

项目投资:约53亿元

装机容量:500MW

离岸距离:19km

水深:17~19m

建设内容:共安装59台8.5MW风电机组,配套1座220千伏海上升压站、1座陆上集控中心,敷设海底电缆约163公里。

07 三峡新能源山东昌邑莱州湾海上风电项目一期

建设单位:三峡新能源山东昌邑发电有限公司

项目位置:位于昌邑市北部莱州湾海域

项目状态:2022年12月31日全容量并网

项目投资:约36亿元

装机容量:300MW

离岸距离:14~18km

水深:7~9m

建设内容:安共装50台6MW风力发电组,年发电量约9.4亿千瓦时,相当于每年节约标准煤约29万吨,减少二氧化碳排放79万吨。

0 8 中广核山东莱州市海上风电与海洋牧场融合发展研究试验项目

建设单位:莱州蓝色海洋新能源有限公司

项目位置:位于莱州市土山镇北部芙蓉岛西侧国家级海洋牧场示范区海域

项目状态:2023年3月全容量并网

项目投资:约30亿元

装机容量:304MW

离岸距离:约12km

水深:6.2~8.2m

建设内容:共安装38台单机容量8MW风力发电机组,配套建设一座220千伏陆上升压站。项目每年上网电量10亿千瓦时计算,每年可节约标煤消耗30万吨,减少二氧化碳排放78万吨、二氧化硫排放5700吨、氮氧化物排放8500吨。

0 9 国电投山东半岛南V场址项目

建设单位:国家电投集团海阳海上风电有限公司

项目位置:位于烟台海阳南侧海域

项目状态:2022年12月9日全容量并网

项目投资:约56亿元

装机容量:500MW

离岸距离:约26km

水深:18~28m

建设内容:共安装70台单机容量7MW风力发电机组及1台单机容量10MW定制化发电机组,配套建设1座220千伏海上升压站。项目年可发电15亿千瓦时,替代标煤约45.6万吨,减排二氧化碳125万吨。

该项目于2022年5月20日开工建设,8月17日完成首台风机吊装,10月23日完成海上升压站吊装,11月24日完成全部风机吊装,12月9日全容量并网发电。

10 国家电投山东半岛南U1场址一期项目

建设单位: 国家电投集团山东能源发展有限公司

项目位置: 位于乳山市南侧海域

项目状态: 2023年11月17日全容量并网

项目投资: 约53亿元

装机容量: 450MW

离岸距离: 26km

水深: 25~31m

建设内容: 共安装53台单机容量8.5MW风电机组,配套1座海上升压站及陆上集控中心。年可发电13.5亿千瓦时,替代标煤约42.3万吨,减排二氧化碳约117.4万吨。

11 三峡山东牟平BDB6#一期(300MW)海上风电项目

建设单位:三峡新能源(烟台牟平区)有限公司

项目位置:位于烟台牟平北部海域

项目状态:2024年1月全容量并网

项目投资:约46亿元

装机容量:300MW

离岸距离:约50km

水深:33~44m

建设内容:共安装34台风力发电机组,配套建设1座220kV海上升压站和1处陆上集控中心。风电机组发出电能通过35kV集电海底电缆接入海上升压站,升压后通过一回220kV海底电缆接入陆上集控中心,经陆上集控中心就近接入电网系统。年发电量约10.77亿千瓦时,相当于节约标准煤约32.83万4减少二氧化碳89.58万吨。

12 华能山东半岛北BW场址海上风电项目

建设单位:华能山东发电有限公司烟台发电厂

项目位置:位于烟台市龙口北部海域

项目状态:2024年7月24日全容量并网

项目投资:约59亿元

装机容量:510MW

离岸距离:约15km

水深:14~16m

建设内容:共安装60台单机容量为8.5MW的风电机组,总装机规模510MW。拟配套建设1座220kV海上升压站和一座陆上集控中心。年发电量约16亿千瓦时,年可节约标煤48.4万吨、减排二氧化碳128.8万吨。

13 国家电投山东半岛南U1场址二期项目

建设单位:国家电投集团山东能源发展有限公司

项目位置:位于威海乳山南侧海域

项目状态:2024年10月26日全容量并网

项目投资:约47亿元

装机容量:450MW

离岸距离:24km

水深:25~31m

建设内容:共安装53台单机容量为8.5MW的风电机组,所发电通过6回66kV集电海底电缆接入220kV海上升压站升压后,以2回220kV海缆转架空线后接入陆上集控中心。二期与一期共用1座220千伏海上升压站及陆上集控中心。

14 山东能源集团渤中海上风电G场址一期项目

建设单位:山能新能源(东营)有限公司

项目位置:位于东营市东部海域

项目状态:2025年5月31日全容量并网

装机容量:400MW

离岸距离:20km

水深:14~18m

建设内容:一期项目共安装35台10MW、4台12.6MW风机,配套建成总容量900MW的两座海上升压站、一座陆上集控中心。项目预计年发电量超13亿千瓦时,可满足80万户家庭一年清洁用电需求。

15 国华半岛南U2场址600MW海上风电场项目

建设单位:国能山发(乳山)新能源有限公司

项目位置:位于威海乳山市海域

项目状态:项目分两期建设,一期项目于2023年4月30日开工建设

装机容量:600MW

离岸距离:32km

水深:30m~33m

建设内容:一期计划安装36台8.5MW风力发电机组,二期计划安装35台8.5MW风力发电机组。两期工程与相同发电量的常规燃煤火电机组相比,每年可节约标煤约54.99 万吨,相应每年可减少废气排放量:烟尘68.8吨、二氧化硫338.54吨、氮氧化物353.03吨、二氧化碳152.16 万吨,减少灰渣排放量16.5 万吨。

16 华能山东半岛北L场址海上风电项目

建设单位:华能山东发电有限公司烟台发电厂

项目位置:位于山东半岛北部海域

项目状态:2024年12月17日开工建设

项目投资:约70亿元

装机容量:504MW

离岸距离:70km

水深:50m以上

建设内容:计划安装42台单机12MW风力发电机组,预计2025年底建成投产,年发电量约为17亿千瓦时,每年可节约标煤50万吨、减排二氧化碳135万吨。

2025年5月2日,项目首台机位桩基础沉桩施工顺利完成,标志着该项目全面进入施工阶段。该项目也是目前国内在建水深最深、山东省单机容量最大的海上风电项目。

推荐阅读

斗山能源10MW海上风电机组获国际认证 助力鸭海80MW海上风电项目

海洋能源网获悉,7月23日,韩国工业巨头斗山能源宣布,其旗下 10MW 级海上风力发电机组(DS205-10MW)正式获得国际认证机构 UL(美国保险商实验室)的型式认证。这标志着韩国整机商企业首次获得 10MW 级海上风力发电机组的国际认证,具有里程碑意义。此次获得认证的 10MW 机型是斗山能源在 2022 年开发的 8MW 机型的升级版。该机型于今年 2 月在韩国全罗南道灵光郡开始安装样机进行测试,4 月完成现场测试。经过严格的设计和试验数据验证,最终获得... 2025-07-23

广东惠州(2个)、汕尾(9个)、汕头(16个)海上风电项目概况

本期文章整理了广东惠州(2个)、汕尾(9个)、汕头(16个)三地区海上风电项目已建、在建及规划建设情况,共27个项目。截至目前,广东省海上风电项目已建、在建及规划建设情况已汇总完毕。 2025-07-23

辽宁省5个并网、3个在建海上风电项目概况

目前,辽宁省已勘测海上风能资源经济技术可开发量超5000万千瓦,风能资源蕴藏量大,具备规模化开发海上风电的资源优势。本期文章整理了辽宁8个海上风电项目。其中,5个项目已经全容量并网,总装机容量1.25GW;3个项目正在建设中,总装机容量0.65GW。一起来看看相关信息吧! 2025-07-23

国家能源集团发布江苏海上风电项目前期专题编制招标公告

海洋能源网获悉,7月22日,国家能源集团发布《龙源电力江苏海上龙源新能源有限公司射阳南区H7、大丰H20、如东H16三个海上风电项目前期专题编制公开招标项目招标公告》,《公告》显示,本次采购范围为龙源江苏(射阳南区H7#、大丰H20#、如东H16#)海上风电项目核准及开工所需专题。根据《公告》,射阳南H7#海上风电项目 场址中心离岸距离约为47km,水深约15m~19m,风电场规划装机容量为75万kW;大丰H20#海上风电项目 场址中心离岸距离约为79km,水深约10... 2025-07-23

研究项目证实:北海海上风电场大规模牡蛎礁恢复可行

海洋能源网获悉,由牡蛎恢复公司(The Oyster Restoration Company,简称TORC)开展并得到RWE支持的一项研究项目已证实,在北海的海上风电场进行大规模本土牡蛎礁恢复是可行的。牡蛎是一种重要的物种,因为它们能够形成礁体,为许多其他物种提供食物和繁殖场所。由于过度捕捞、污染和寄生虫等因素的有害影响,牡蛎在北海的种群数量仅剩下工业化前的5%。RWE表示。在为期六个月的可行性研究中,RWE和TORC从工程设计、部署到验证框架等方面,开发了一系... 2025-07-22
