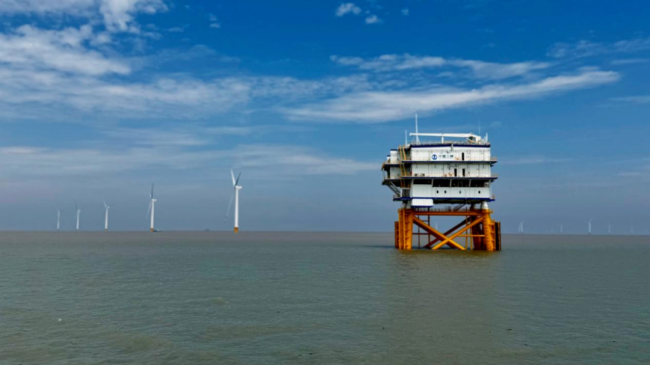

海洋能源网获悉,7月4日,在迎峰度夏电力保供的关键时刻,三峡集团江苏大丰 800 兆瓦海上风电项目首批机组顺利并网发电。这一重要时刻标志着我国海上风电向深远海进军迈出了坚实步伐。
据悉,该项目位于江苏省盐城市大丰区东北方向海域,由 H8-1#、H9#、H15#、H17# 四个场址组成。其中,H8-1# 场址中心离岸距离达 80 千米,最远点离岸距离为 85.5 千米,是我国目前离岸距离最远的已并网海上风电项目。
该项目由三峡集团、江苏省国信集团等共同出资建设,共安装 98 台风电机组,配套建设 2 座 20 万千瓦海上升压站和 1 座 40 万千瓦海上升压站,总装机容量达 800 兆瓦。它不仅为江苏经济社会发展注入了新的绿色动能,也为我国深远海风电开发积累了宝贵经验。
项目负责人史帅帅表示:“项目离岸距离远,乘船前往施工点单程就需要 6—7 个小时,还面临外海涌浪大、天气条件恶劣、海底泥沙冲刷等诸多难题。我们定期组织各参建单位召开现场会,制定‘一机一案’的施工方案,借助自研气象预警平台精准锁定施工窗口期。高峰期曾有超过 1000 人同时在海上作业,为首批机组并网提供了坚实保障。”
据项目负责人刘宇介绍,该项目预计将于今年 12 月底前实现全容量并网。届时,项目每年将生产清洁电能超 26 亿千瓦时,可满足约 110 万个三口之家全年用电量,为持续优化能源结构、构建新型能源体系注入强大动力。
