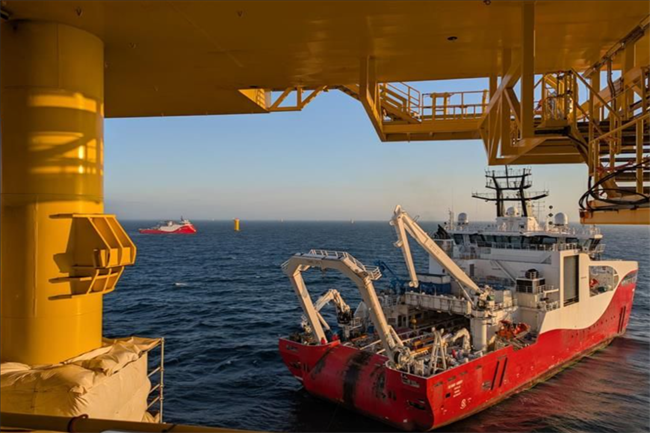

海洋能源网获悉,当地时间7月1日,Seaway7宣布,德国He Dreiht海上风电项目最后一条阵列间电缆的安装工作已经完成。这标志着第13串也是最后一串风电机组成功与BorWin epsilon换流平台连接。该换流平台是BorWin5电网连接系统的重要组成部分。
He Dreiht风电场的首条电缆安装工作始于3月10日。在过去的几个月中,Seaway Aimery和Seaway Moxie两艘作业船承担了全部64条电缆的铺设与牵引任务。目前,Seaway Aimery正在执行最后一批电缆的开沟作业,而Seaway Moxie上的作业团队则专注于电缆的剥除、路由布置和接头处理工作。
Seaway7于2022年获得了He Dreiht项目阵列间电缆的工程、采购、安装和调试(EPIC)合同。这些66千伏的海底阵列电缆由JDR Cable Systems制造,该公司也在2022年与Seaway7签订了电缆供应合同。
He Dreiht风电场总装机容量为960兆瓦,是德国目前在建的最大海上风电场。项目建成后,预计可满足约110万户家庭的电力需求。目前,该风电场正处于风机安装阶段,今年早些时候已成功安装了首台64台Vestas 15兆瓦风机。
He Dreiht风电场由EnBW(持股50.1%)与由安联资本合伙人、AIP和挪威银行投资管理公司组成的财团(持股49.9%)共同拥有,预计将于2025年底投入运营。随着阵列间电缆铺设工作的顺利完成,项目向如期投产的目标又迈进了坚实的一步,这将为德国海上风电发展和能源转型注入新的动力。
