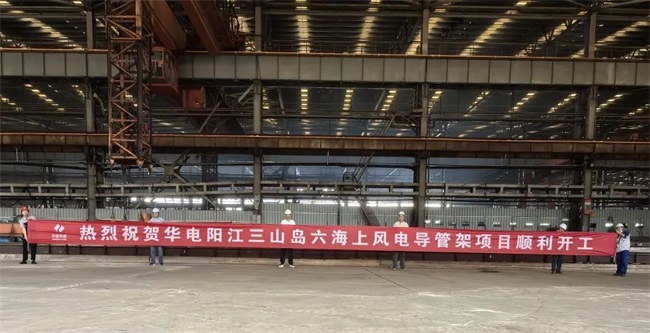

海洋能源网获悉,7月13日,中国水电四局阳江公司(以下简称阳江公司)承制的华电三山岛六500 MW风电导管架项目正式开工,为公司深耕深远海再添里程碑。项目场址位于广东阳江海陵岛南侧,水深46–50 m,涉海54 km²。阳江公司负责7套16.2 MW风机导管架制造,导管架高78 m、根开35 m,单套重约2100 t。
为确保如期交付,阳江公司四项举措并行:
1 物资保供——提前锁定关键材料;
2 方案先行——完成专项建造方案及ITP报审;
3 产线优化——科学排布车间资源,工序无缝衔接;
4 技术交底——严控工艺、质量、安全关。
后续,阳江公司将坚持“安全第一、质量至上”,全力冲刺关键节点,打造“四局装备”精品工程。
