33000余根管桩、8400组支架、430000余片光伏板...施工期间面对数量如此庞大的建设材料,如何快速、安全地将各项材料运送至各工作面,成为确保现场施工能够快速推进的关键前提。

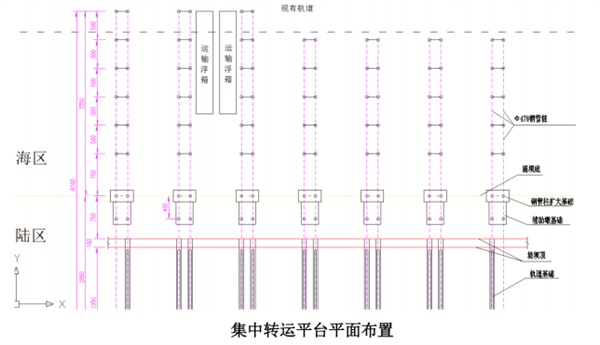

集中转运平台龙门吊

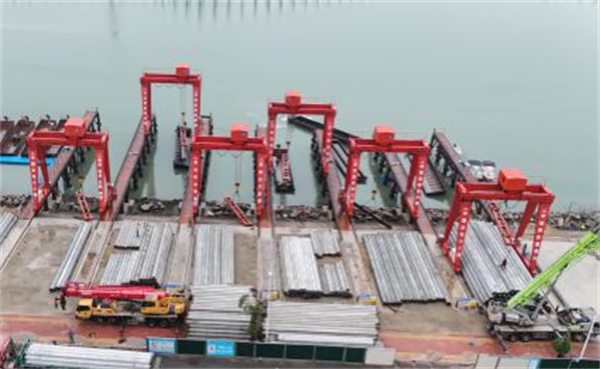

项目团队创新设计了一套栈桥式龙门吊,跨越浅水区伸入航道减小潮汐对运输的影响,犹如海上的“超级快递”,可有效缓解施工高峰期物资出运压力,高效利用施工窗口期。以管桩施工为例,高峰期日施工量超500根,6套龙门吊仅需工作5小时即可满足供桩需求,对比之前采用传统单一吊机设备的转运方式,可节省约50%的作业时间,有效提升了材料转运效率,实现了材料供需高效周转。
“海上升降机”助力高效安全作业
海上施工环境复杂多变,在潮汐变化、风浪作用等环境因素影响下,搭设脚手架等适用于陆地的传统施工方式适应性较差、安全风险高且施工效率低。为解决这一技术难题,项目团队创新设计了一种升降式K撑安装平台,该平台由浮箱和垂直升降机组成,可轻松实现水上作业,它就像一台高效的“海上升降机”,可适应潮水变化将材料构件举升至指定安装高度,并保持悬停,显著减少人工扛抬的体力劳动,有效解决大潮差环境下作业面高度适应性难题,降低作业风险,提高K撑安装效率及精度。

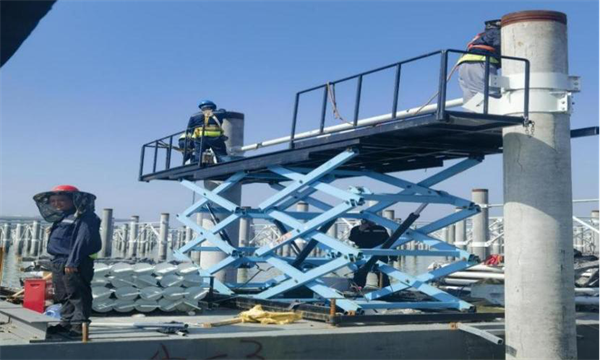

升降式K撑安装平台
“智能大脑”实时在线监工
海天之间,数智技术为新能源项目带来变革。针对东山项目海上施工点多面广、资源密集的特点,为进一步提高现场施工的安全性和管理效率,东山项目创新设计了一套海上安全管理生产系统,可实时监控海上各施工设备状态,可视化展示施工进度,智能分析各工作面资源需求,优化现场施工调度,实现最优工单布置,犹如给整个海上施工现场安装了一个“智能大脑”。该系统集成了安全监管模块,通过监控摄像头实时监测各工作面施工状态,针对违规操作、设备故障等可自动触发预警提示,可有效提升海上施工安全监管与应急响应速度。
海上光伏安全生产管理系统
