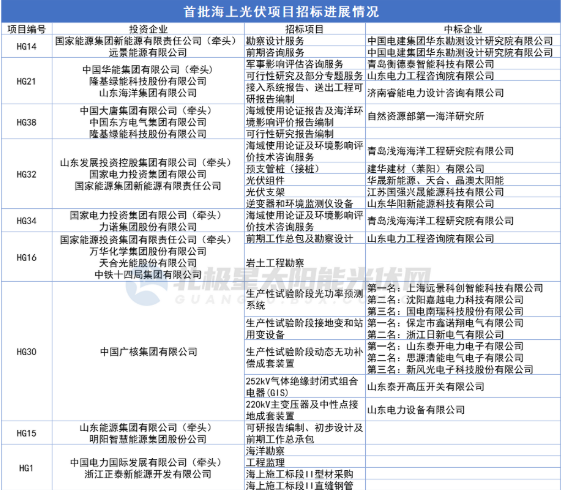

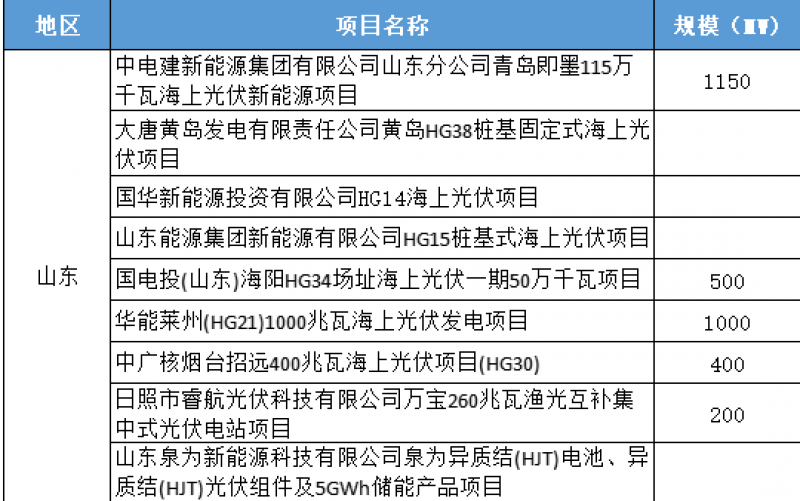

进展较快的为HG32和HG30场址的两大项目。其中,HG32项目的投资主体为山东发展投资集团、国家电投以及国家能源集团联合体,总装机200万千瓦,2023年开工规模50万千瓦、并网规模50万千瓦。
目前HG32场址项目海域使用论证及环境影响评价技术咨询服务由青岛浅海海洋工程研究院有限公司中标。实证项目光伏组件采用700Wp(210)N型异质结、670Wp(210)N型topcon、570Wp(182)P型PERC组件,由华晟新能源、天合、晶澳太阳能3家组件企业中标;固定式光伏支架中标企业为江苏国强兴晟;逆变器和环境监测仪设备由山东华阳新能源中标,预支管桩由建华建材(莱阳)有限公司中标。
HG30场址项目由中广核集团开发,按照披露,项目建设规模为539.3024MWp,交流侧容量为400MW,光伏场区采用700Wp组件,共布置121个光伏子方阵,采用固定式支架安装方式,共通过16回35kV集电线路接入陆域220kV升压站。该项目已于去年底全面启动,计划2023年12月全容量并网发电。目前公开的定标内容有生产性试验阶段光功率预测系统、接地变和站用变设备、动态无功补偿成套装置、252kV气体绝缘封闭式组合电器(GIS)、220kV主变压器及中性点接地成套装置。
从局部招标中也不难看出,全国首批规模化海上光伏项目招标且手续繁多,且核心设备采购更倾向于高效设备,仍待产业链上下游企业携手攻坚克难。
