全球首台我国完全知识产权的16兆瓦海上风机顺利安装完成

2023-06-29 09:57     来源:海上风电装备     中铁大桥局 海上风电机组风电叶片

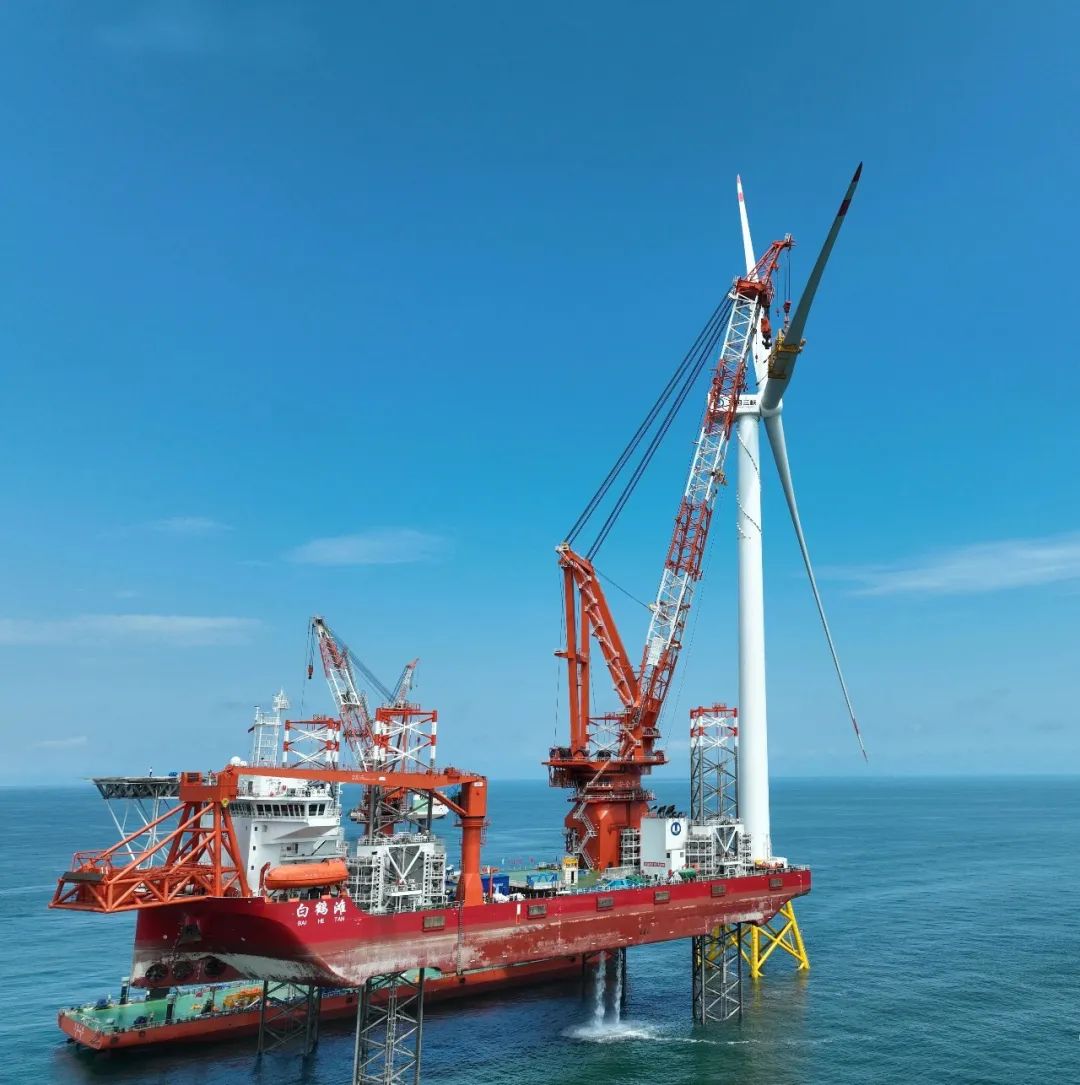

6月28日,随着最后一颗高强度螺栓完成对位,三支叶片与轮毂实现精准对接,标志着全球首台我国完全知识产权的16兆瓦海上风机顺利安装完成。

本次安装完成的16兆瓦风机位于平潭外海,距离岸边约40公里,施工海域地处世界著名三大风暴海域之一的台湾海峡,受“狭管效应”影响,全年6级以上大风达300多天,7级以上大风达200多天。“这对于风力发电来说可谓是得天独厚,但对于大型风机安装施工就意味着有效作业时间短、安装难度升级。”中铁大桥局平潭风电项目经理程细平介绍。

16兆瓦海上风机轮毂高152米,相当于50多层大楼的高度,单支叶片长123米,重达54吨,叶轮直径252米,环绕一周的扫风面积约5万平方米,相当于7个标准足球场的面积。如此巨大的叶片和轮毂,在风力的作用下,高空吊装极易晃动。除此之外,该风机在叶片安装对接时,需将176颗直径42毫米的高强螺栓插入直径为45毫米的螺栓孔内,安装误差需控制在1.5毫米以内。

为安全、优质、高效地完成528次“穿针引线”,实现三支叶片的精准对接。通过反复的测算和实验,在现有装备加持下,发现五级风以下是比较适合吊装作业的。基于修建平潭海峡公铁大桥和长乐外海风电项目时,中铁大桥局自主研发的环境综合监测系统,实现了对施工海域天气和海况七天内的实时预测,为精准抢抓“天窗”期进行了指导。

“经过半个月的等待,最终选定了在26日开始为期两天的吊装作业。”中铁大桥局平潭风电项目总工程师陈文盛说,为降低毂轮和叶片的晃动,在塔筒上安装了“扰流块”,同时,在吊装过程中,给叶片绑上了6根人工揽风绳和2根机械揽风绳,随着吊装过程中叶片受力情况的变化,信号员与起重司机密切配合,实时调整,从而保障了叶片的精准对位。

据了解,16兆瓦风机在满发风速下,每转动一圈可发34.2度电,单台机组每年可输出超过6600万度清洁电能,可满足3.6万户三口之家一年的正常用电,减少燃煤消耗2.2万吨,减少二氧化碳排放5.4万吨,具有显著的节能减排效果。

推荐阅读

粤电阳江青洲一、二海上风电场项目基础沉桩完美收官!

6月28日18时16分,随着打桩船乌东德液压锤最后一锤落在E44#机位3#工程桩上,钢管桩沉桩达到设计标高,至此,粤电阳江青洲一、二海上风电场项目92台风机基础沉桩完美收官!青洲一、二项目风机基础采用四桩导管架基础型式,桩径约为2.8-3.1米,最大桩长93米,最大桩重309吨。项目场址位于阳江市阳西县南侧海域,场址水深35-43米,项目规划装机容量100万千瓦,布置92台抗台风型MySE11-230海上风力发电机组,配套建设1座500kV海上升压站和1座陆上集控中心。作... 2023-06-30

中国海装组织开展海上机组大部件培训

6月26日,中国船舶集团旗下中国海装组织开展了海上机组大部件培训,来自公司各部门60余人现场参训,异地子公司、工程技术公司各大风场200余名员工线上参加。结合中国海装近年来新开发的机型,此次培训邀请了国内知名变流器供应商、变桨系统供应商、齿轮箱供应商、发电机供应商的资深工程师作相关课程培训,他们围绕零部件的研发、设计、生产、装配等方面进行了专业授课。授课内容深入浅出、图文并茂,既重视基本理论,又有生动的实例,参训人员认真... 2023-06-30

中铁建投资打造的2000吨风电安装船铺龙骨四方见证仪式在烟台隆重举行

6月27日上午,由集团公司投资打造的2000吨风电安装船铺龙骨四方见证仪式在烟台隆重举行,标志着由中国铁建港航局斥资23亿元打造的5000吨全回转起重船和2000吨海上风电安装船均正式进入建造阶段。两艘海工重器的建造对加快我国海上风电向深远海迈进,推动海上风电平价上网具有重要意义。集团公司党委副书记、工会主席王永东,CCS青岛海工处副总经理高学廷,农银金融租赁有限公司副总裁孙志远,中集来福士海洋工程有限公司副总裁赵晖,中船七〇八研... 2023-06-29

远景集团副总裁田庆军:海上风电成为零碳新工业体系的新引擎

6月28日,远景集团高级副总裁田庆军在第八届全球海上风电大会致辞。他指出:中国海上风电经过十多年的发展,正在迎来关键转折期。以唐山为代表的沿海城市,通过建立海上风电全产业链零碳园区,因地制宜与当地产业结合,有望以绿色电力撬动绿色工业革命、带动全产业逐步脱碳,成为零碳新工业体系的新引擎。田庆军认为,海上风电迎来关键转折期,体现在四个方面:第一、近海资源开发接近尾声,深远海成为海上风电发展新方向。截至2022年底,中国海上风电累计... 2023-06-28

广东粤电阳江青州一、二海上风电项目新节点完成

6月27日早上7时6分,广东粤电阳江海上风电有限公司(下称公司)下属青洲一、二海上风电项目海上升压站上部组块与海上导管架精准完成对接,标志着青洲一、二项目海上升压站顺利完成安装,为项目后续全容量并网打下了坚实基础。青洲一、二项目海上升压站自2022年6月9日钢结构下料开工,2023年2月14日大合拢,6月16日从江苏靖江发运,6月27日完成安装,从开工到完成安装历时383天。该海上升压站是世界首座500kV交流海上升压站,重量约6382吨,属当前国内单... 2023-06-28
