攻坚克难:这场“送电大战”不简单

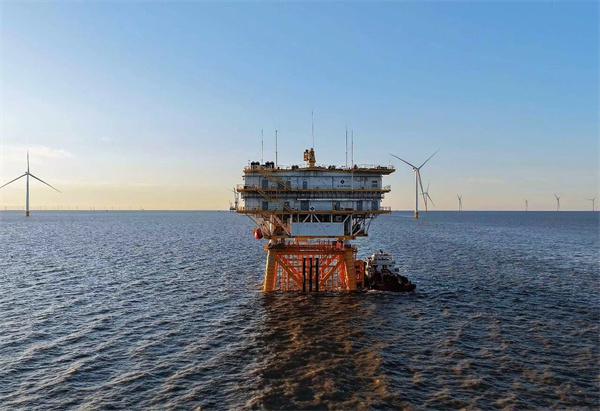

自10月31日与11月4日分别完成H16、H1H2两座海上升压站吊装后,项目团队紧锣密鼓地推进海缆敷设、海陆联合调试及质量监督检查等一系列后续工作。在不到一个月的时间内,顺利实现了从海上升压站吊装到倒送电的关键跨越,展现出高效的项目执行与协同能力。
作为海上风电建设的“咽喉环节”,此次倒送电任务的复杂度与风险度远超常规工程,覆盖1 座陆上开关站、2 座海上升压站,涉及多台大型电气设备,且集成了继电保护、远程监控等多套高复杂度子系统,需与陆上集控中心、省级电网实现信号同步,任何一个环节衔接不当,都可能影响整体进度。

精心筹备:我们这样筑牢“安全防线”
为确保倒送电万无一失,公司提前谋划、统筹部署,联合江苏方天电力有限公司及各参建单位组建专项工作组,打出一套“协同 + 演练 + 管控”组合拳:
协同发力:建立“每日会商+实时沟通”机制,明确各单位职责分工,从设备检测、指令传达至应急响应,实现信息无缝对接。
实战演练:针对可能出现的各类工况与突发情况,组织多次全链条模拟送电演练,优化操作流程,让团队在“实战”中熟悉流程、提升应急能力。
严抓管控:对全体操作人员开展专项培训考核,落实“操作人-监护人-发令人”三级管控,每一张操作票、每一次设备检查都双人核对、签字确认,从源头杜绝安全隐患。
昼夜坚守:88 小时书写“国信担当”
自11月25日13时23分接收省调首个操作指令起,项目团队便开启了“连轴转”模式。近百名参建人员24 小时轮换值守在陆上开关站与海上升压站:白天,他们顶着海风仔细检查设备参数;夜晚,他们裹着防寒服紧盯监控屏幕,每一项操作都严格遵循调度规程,每一个信号都反复确认无误。

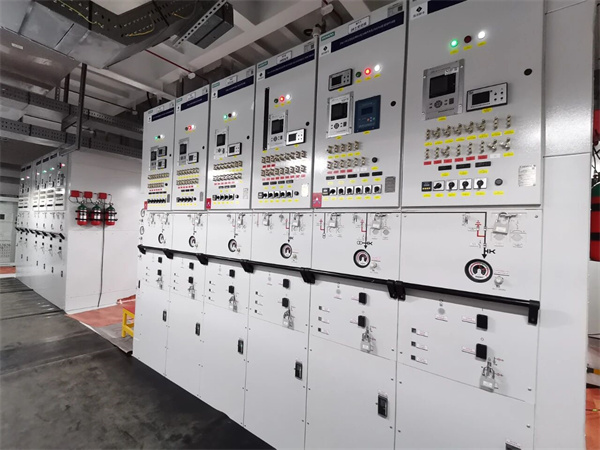

历经88小时22分钟连续奋战,团队累计执行操作票53张、完成调度指令31项,最终实现全程零差错、零失误,所有电气设备一次受电成功!
迈向新程:绿色能源赋能未来
此次倒送电成功,不仅是江苏国信大丰海上风电项目建设的重要里程碑,更标志着公司在海上风电领域的技术实力与工程管理能力再上新台阶。下一步,我们将全力以赴推进风机调试、机组并网等后续工作,力争早日实现全容量发电。
