该项目位于山东半岛北部的国管海域,场址中心离岸距离70千米,水深52米以上,是国内水深最深、山东省单机容量最大 的海上风电项目。分公司主要建设内容包括21台12兆瓦级风电机组导管架基础施工、风机安装、海缆敷设、海上升压站基础及上部组块安装等全部工作。

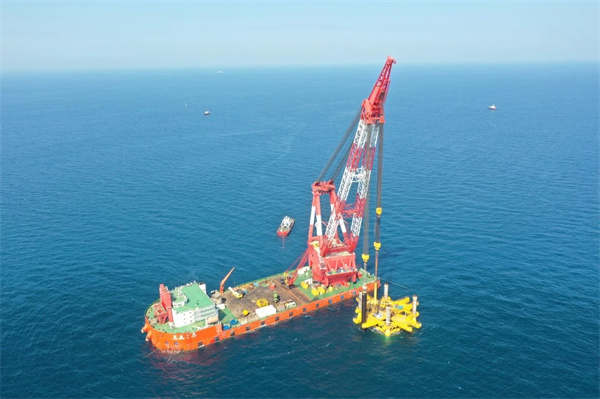

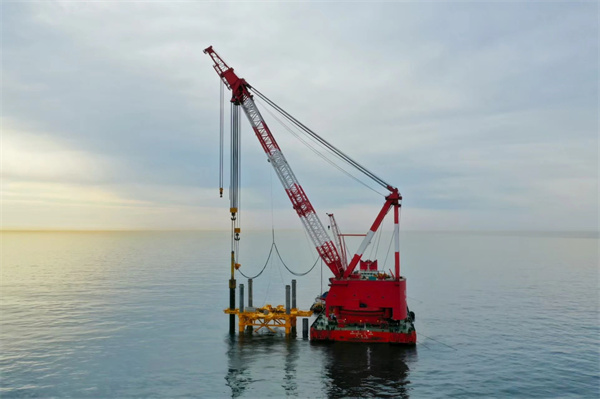

施工过程中,项目团队采用亚洲最高多功能模块化深水四桩定位架 及国内最长水下送桩器 辅助沉桩,有效克服深海洋流大、地质复杂带来的不利影响;锚定节点目标倒排工期,紧抓窗口期组织全天候作业,与供应商保持高效沟通,做到钢管桩“即到即沉” ,有效提升沉桩工效;根据不同机位水深作业工况,逐一制作“沉桩操作卡” ,严格执行“一机一方案、一机一交底”,确保沉桩过程平稳有序可控;严控定位架水平度,加强钢管桩垂直度测量与控制,84根钢管桩垂直度均达到毫米级误差。 此外,项目部合理调配资源,优化施工组织,在沉桩期间完成32根钢管桩清淤、3台导管架安装及灌浆工作,为后续风机安装作业奠定了坚实基础。
项目建成投产后,年发电量约17亿千瓦时,每年可节约标煤50万吨,减排二氧化碳135万吨,将有力促进海上风电发展走向远洋深海,加快推动山东省海上风电产业迈入全国第一方阵。
