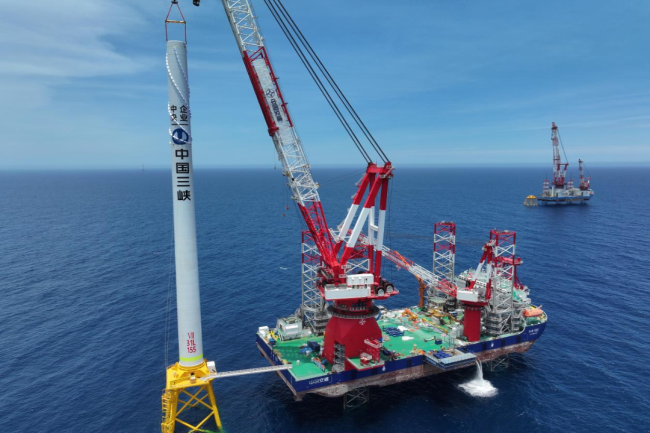

海洋能源网获悉,6月5日凌晨凌晨1点45分,阳西沙扒海域,三峡青洲七项目迎来关键节点,首台风机顺利完成吊装,为后续机组并网发电奠定坚实基础。
此次吊装的风机单机容量13.6兆瓦,采用四桩导管架风机基础,轮毂中心高度约150米,叶轮直径252米,扫风面积约5万平方米。吊装过程中,需确保风速连续6小时低于每秒10米,项目部每日更新海况预警,提前规划施工,保障作业安全高效。
三峡青洲七项目规划装机容量1000兆瓦,共81台风力发电机组。三峡上海院承担500兆瓦风场建设任务,计划8月31日前完成风机吊装。项目将与青洲五项目共建±500kV海上换流站和陆上集控中心,建成后将成为全球单体容量最大、电压等级最高的海上风电柔性直流送出项目。
上海院秉持“打造国内一流海上风电”目标,以科技创新、精益管理为支撑,持续攻克海上风电难题,助力我国能源转型与“双碳”目标实现。
