秦皇岛昌黎海上光伏试点项目发电场区PC总承包工程中标公示

2025-05-06 16:34     来源:光伏盒子     海上光伏项目海上光伏

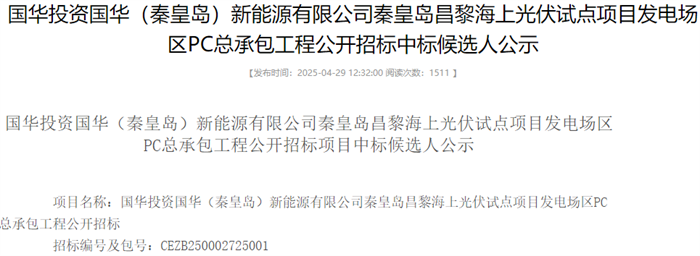

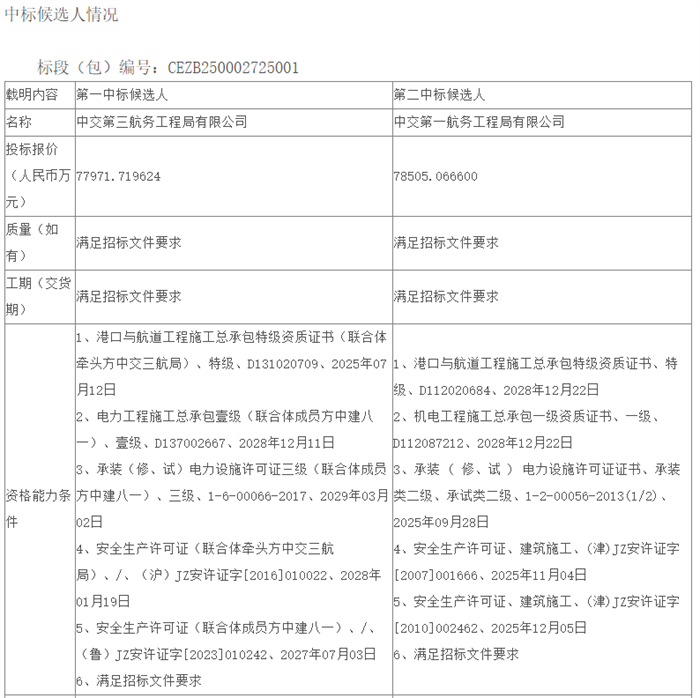

海洋能源网获悉,4月29日,国华投资国华(秦皇岛)新能源有限公司秦皇岛昌黎海上光伏试点项目发电场区PC总承包工程公示中标候选人,中交第三航务工程局有限公司以2.94元/瓦的报价位列第一中标候选人。

根据招标公告,国华秦皇岛昌黎海上光伏试点项目场址位于河北省秦皇岛市昌黎县东侧的海域之上,光伏场区中心离岸距离约为6km,区域内水深初步估计在6~10.5m,直流侧装机容量约为265.06MWp,交流侧容量约为201.6MW。

项目拟全部采用固定式桩基方案,拟采用620Wp N型Topcon光伏组件,每27块组件串联为1个光伏组串,每24路光伏组串汇入一个300kW组串式逆变器,每32个逆变器接入一座9600kVA箱变。场区内集电线路采用66kV陆缆,通过场区西侧海陆转换平台,转成3回66kV海缆登陆,转66kV陆缆直埋送入新建220kV陆上升压站,拟由1回线路送至国网系统变电站。

招标范围包括满足项目并网运行和验收的光伏场区20万千瓦的光伏发电单元及3回集电线路的土建、电气设备采购、运输、安装、调试、并网、试运行,项目各专项检测及验收,人员培训和最终交付运营,质保期内的质量保修服务,配合工程结算、竣工决算审计等全部相关工作。主要包括但不限于以下内容:

光伏场区钢管桩、光伏上部钢桁架、低压电缆、66kV海陆缆、电缆附件等,及相应的备品备件、专用工器具、仪器仪表等全部软硬件设备及相应的技术服务和消防、安防设施。设备采购应严格按照招标人提供的技术规范书和推荐名单采购,计入投标总价。

需要注意的是,甲供设备:组件、箱变、逆变器则不计入合同总价中。

计划开工时间: 2025年5月25日(具体开工时间以招标人书面通知为准),竣工时间: 2025年11月15日。其中:1)计划2025年5月25日,首根钢管桩沉桩;2)计划2025年6月1日,首个钢平台开始安装;3)计划2025年8月1日,首根海缆敷设;4)计划2025年11月5日,场内集电线路具备带电条件;5)计划2025年11月15日,全部光伏发电单元并网发电(或具备并网条件)。


推荐阅读

三峡集团东山杏陈180兆瓦海上光伏电站项目“小创新”“大作为”

三峡集团东山杏陈180兆瓦海上光伏电站项目,作为我国首个建设在高风速海域的海上光伏项目,施工作业受潮汐、风浪作用明显。在设计阶段,为了让桩基能够抵御高风速带来的倾覆风险,三峡上海院在桩基结构上创新加入了“多桩+斜撑”结构设计,让原本单独成排的桩基“抱团”在一起,更加牢固的屹立于海中。在施工阶段,由于国内已建成项目较少,可借鉴的工程经验有限,为进一步提高海上施工效率与安全性,上海院项目团队深入研究项目环境限制因素及施工实际需求,创新制定并改进了一系列施工技术及设备,为项目顺利实施提供了坚实保障。 2025-05-06

福清公司宁德海上光伏项目节日不打烊!

“五一”国际劳动节,当大多数人享受假期时,在福清公司宁德海光项目上,机械轰鸣声依旧此起彼伏,防腐、倒运、发运三大班组近百余名建设者正以“抢生产、保发运”的决战姿态,与时间赛跑,用汗水书写“劳动最光荣”的动人篇章。 2025-05-06

海上光伏项目“五一”不打烊:以汗水铸就荣光,用坚守诠释担当

五一国际劳动节,当大多数人沉浸在假期的轻松氛围中时,中国水利水电第四工程局福清公司(以下简称福清公司)宁德海光项目的施工现场却依旧热火朝天。机械的轰鸣声此起彼伏,防腐、倒运、发运三大班组近百余名建设者们,正以抢生产、保发运的决战姿态,与时间赛跑,用汗水书写着劳动最光荣的动人篇章。防腐班组:与锈蚀较劲,为海上光伏项目品质护航防腐车间内灯火通明,防腐班组的工人们身穿厚重的防护服,手持喷枪,一丝不苟地在钢结构表面喷涂防腐材料。他... 2025-05-06

河北首个海上项目开建,晶澳“耀蓝”海上见!

是中国最早自主通商口岸,是环渤海经济圈中心地带,更是世界最大能源输出港。如今,河北省秦皇岛市的海又被赋予了新意义,共计1.8GW海上光伏项目相继落户秦皇岛昌黎县,在燕赵大地实现了该项目类型零的突破。 2025-04-30

我国首个高风速海域的海上光伏项目实现全容量并网

海洋能源网获悉,4月29日,我国首个建设在高风速海域 的海上光伏项目——三峡集团东山杏陈180兆瓦海上光伏电站项目在福建实现全容量并网。 2025-04-30
