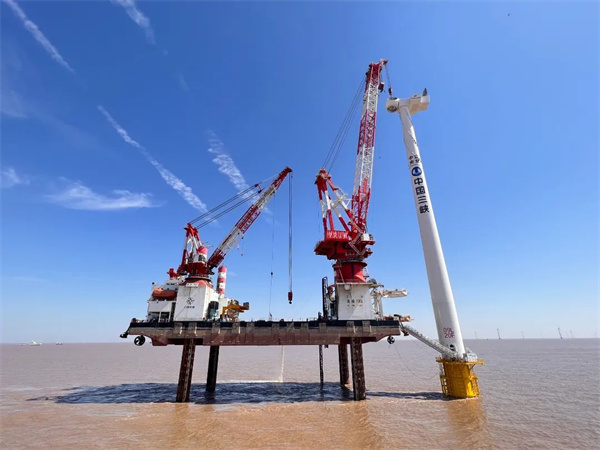

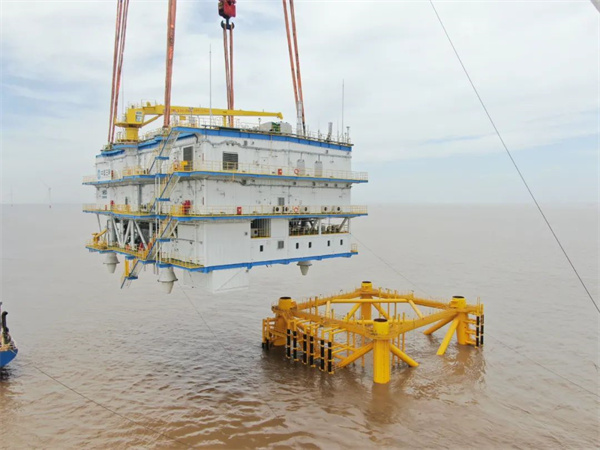

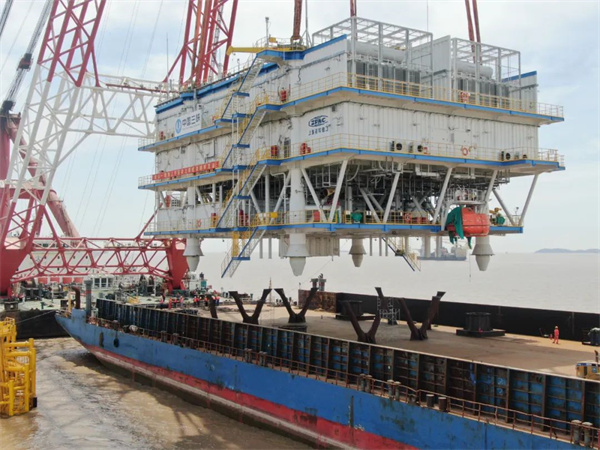

在杭州湾海域施工现场,海上升压站历经一小时精细的移泊作业抵达指定区域,随着起重船吊臂缓缓启动,重达2750吨的海上升压站精准落位于四根深桩基座。在整个吊装过程中,金山海事局工作人员全程进行现场保障,确保作业的安全和顺利进行。

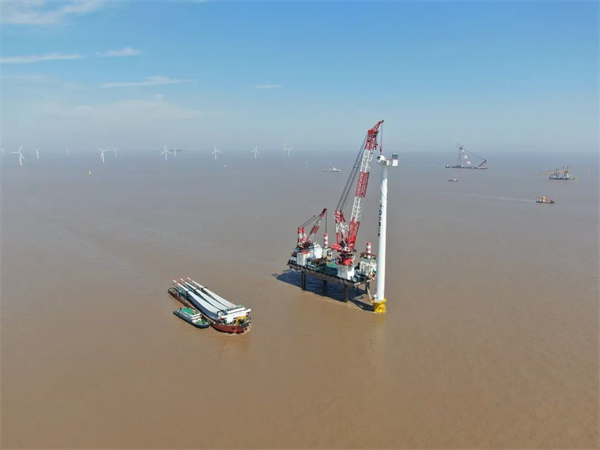

“现场有36艘施工船舶同时进行作业,我们通过现场值守与电子巡航相结合的方式做好交通组织,确保施工水域周边船舶有序通行。此外,我们对参与施工作业的船舶进行全面检查,包括船舶证书、船员资质、设备等情况。同时还要做好应急保障工作,随时应对水上突发事件。”金山海事局化工区海巡执法大队副队长刘晓健说。
据悉,金山海上风电场一期项目自去年11月份正式开工以来,已经完成36根桩的沉桩工作和两台风机的安装工作,后续还将进行海缆敷设以及剩余34台风机的安装工作。此次海上升压站的正式吊装为后续风机并网发电打通了核心环节。
