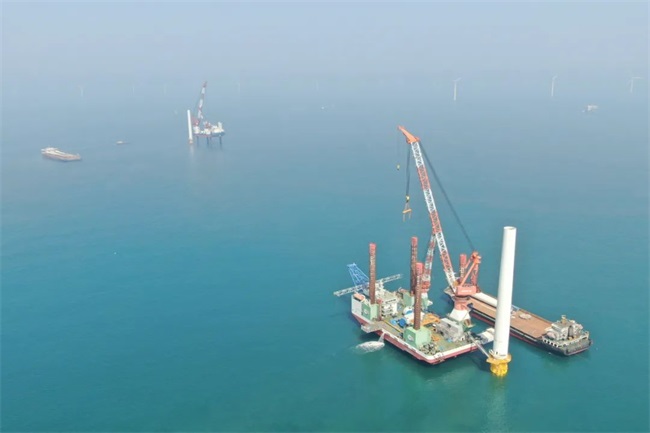

海洋能源网获悉,4月初,由招商局太平湾与三峡能源联合打造的庄河海上风电场址V项目施工现场,两艘自升式风电安装船正在紧张地进行风电机组安装作业。目前,项目施工已进入收尾阶段,预计在完成所有风电机组安装后,将实现全容量投产。
庄河海上风电场址V项目规模宏大,包括24台9兆瓦、4台8.5兆瓦风电机组、1座220千伏海上升压站和1座陆上集控中心。目前,海上升压站、陆上集控中心、风机基础施工以及25台风机安装等建设工作均已顺利完成。
太平湾新能源工程建设部副总经理范会春介绍,该项目在施工过程中面临诸多挑战,包括水下软硬土层并存、严寒大雾频发以及施工窗口期短等问题。项目团队通过创新采用单桩-摩擦筒结构型式,成功攻克了复杂地质条件下的基础施工难题。同时,团队通过优化工艺方案、协调人机料资源,推动基础施工、风机安装与海缆敷设三个作业面同步推进,确保了项目按期保质完成。
项目建成后,总装机容量将达到25万千瓦,预计年发电量达7.7亿千瓦时。每年可节约标准煤约23.6万吨,减少二氧化碳排放量约64.9万吨,具有显著的环境效益和节能效益,将为辽宁省乃至全国的绿色经济发展提供重要支持。
该项目依托太平湾风电产业园的集群化产业优势,风机、塔筒、叶片、海缆、管桩等核心部件均由太平湾风电产业园入园企业供应。这种全产业链的布局不仅为项目提供了稳定的设备保障,还推动了当地风电装备制造产业的高质量发展,助力辽宁海上新能源产业蓬勃发展。
庄河海上风电场址V项目的顺利推进,不仅是招商局太平湾与三峡能源合作的重要成果,更是我国海上风电产业发展的又一重要里程碑。
