海洋能源网获悉,日前,苏格兰法夫海岸外的450兆瓦Neart na Gaoithe海上风电场即将启动第二轮风机安装活动。

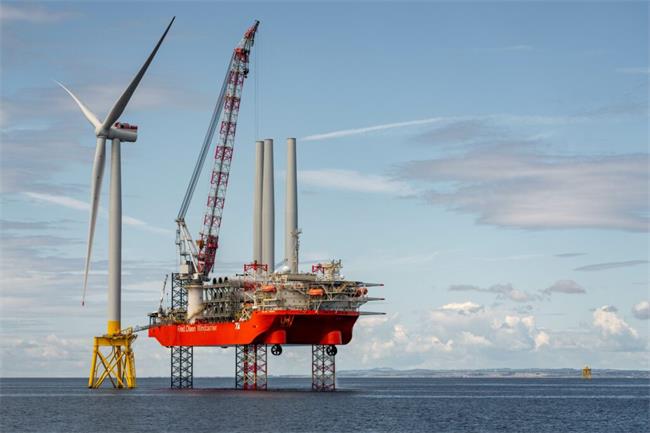

据项目方发布的航海通告,Fred Olsen Windcarrier旗下的自升式船舶Brave Tern计划于1月17日左右开始作业。该船将在邓迪港装载风机部件,并将其运输至项目现场进行安装。
在线AIS数据显示,Brave Tern于1月14日从埃斯比约抵达苏格兰港口。
Brave Tern接替了Blue Tern的风机安装工作,后者在2024年底完成的第一轮安装活动中,共安装了35台风机,另有3台部分安装。
由EDF Renewables和ESB共同拥有的450兆瓦Neart na Gaoithe项目,将配备54台西门子歌美飒8兆瓦风机,预计到2025年夏季,所有风机都将安装到位并完成调试。
随着第二轮安装活动的临近,已安装风机的调试工作仍在继续,由Edda Wind的服务运营船(SOV)Vestri Enabler以及多艘人员转运和补给船负责。
Neart na Gaoithe于2024年10月首次发电。Neart na Gaoithe产生的电力通过海底出口电缆从海上变电站传输至索恩顿洛赫海滩,再由陆地上的地下出口电缆将其接入国家电网。
