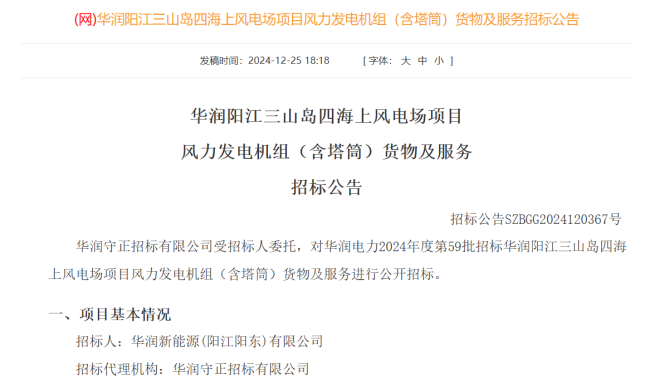

海洋能源网获悉,12月25日,华润集团电子招标采购平台发布《华润阳江三山岛四海上风电场项目风力发电机组(含塔筒)货物及服务招标公告》。
该项目规划装机容量为500MW,计划布置不超过32台风电机组,单机容量在16MW至20MW之间。招标内容涉及采购总容量不低于500MW的海上风力发电机组、塔筒及附属设备和配套服务。项目要求投标机型方案全场平均单位千瓦扫风面积不小于3.35㎡/kW,且混排机型不超过2种。此外,投标机型必须满足项目场址处标准空气密度下50年一遇的10分钟平均最大风速和3秒极大风速下的整机载荷安全。
交货期/工期方面,风力发电机组(含塔筒)及附属设备的交货期暂定为2025年9月1日至2026年5月30日,其中9月份供货数量不少于2套,其余每月供货数量不少于6套,2026年5月30日前完成总容量500MW的全部供货。风力发电机组基础顶法兰的交货期暂定为2025年4月1日至2025年7月30日,其中4月份供货数量不少于3套,其余每月供货数量不少于9套,2025年7月30日前完成全部供货。
此次招标标志着华润阳江三山岛四海上风电场项目在设备采购和建设方面迈出了实质性步伐,为项目按时建成并网发电奠定了基础。项目建成后,将为粤港澳大湾区提供清洁能源,助力地区能源结构优化和绿色发展。
