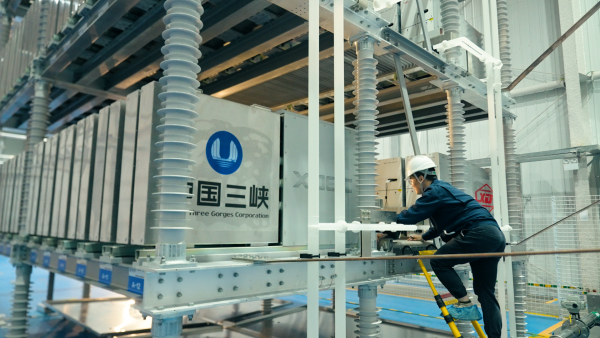

三峡能源海上风电轻型化柔性直流送出换流阀关键技术示范工程顺利完成系统调试

2024-12-24 11:01     来源:中国三峡能源     海上风电技术海上风电海洋输电技术
海洋能源网获悉,12月17日,三峡能源海上风电轻型化柔性直流送出换流阀关键技术示范工程(以下简称弥勒工程)调试转运行启动会在云南弥勒石洞山召开,标志着本工程的系统调试全部结束,进入IGCT-MMC可靠性测试阶段。

弥勒工程系统调试范围包含两侧的35千伏开关柜、滤波器、联接变、IGCT换流阀等柔直换流站主要一次设备以及直流控制保护、阀控、阀监视系统、测量装置合并单元等柔直换流站主要二次设备。

该工程系统调试于10月23日开始,12月15日完成全部119项调试项目,包括站系统不带电调试项目28项、站系统带电调试项目30项、系统带电调试61项。系统调试对于IGCT-MMC柔直系统的功能和性能进行了全面的验证,为后续为期6个月IGCT-MMC可靠性测试的顺利进行奠定了基础。
弥勒工程是国家发改委“揭榜挂帅”重点科技攻关项目,也是全球首次在柔性直流工程中应用示范6.5千伏国产高压IGCT功率器件和4千伏国产高压直流干式电容器的风电项目。本工程由三峡集团、三峡能源、三峡科研院联合产业链相关单位组织科研攻关,完成首台套建设任务。项目建设旨在对改进型的全控IGCT技术及IGCT-MMC的工程化应用可行性进行验证,进一步提高柔性直流输电的效率和可靠性、减小输电成本。
推荐阅读

我国首个海上风电机组地面试验平台投运

12月26日,我国首个国家级海上风电研究与试验检测基地(以下简称“基地”)传动链平台在福建建成投运。该平台是国内首套具有自主知识产权,国际技术水平最先进、测试能力最全面的风电机组地面试验平台,可开展25兆瓦级风电机组全工况模拟试验。 2024-12-27

海南首个海上风电项目——华能临高 CZ1海上风电项目顺利并网

海洋能源网获悉,12月25日18时30分,海南电网220千伏隆丰线送电成功,标志着我省首个海上风电项目——华能临高 CZ1海上风电项目具备并网发电条件。据了解,CZ1海上风电场项目位于临高县西北部海域,规划装机容量60万千瓦,设计安装60台单机容量为10兆瓦的风力发电机组。 2024-12-27

禾望助力国家级海上风电研究与试验检测基地顺利投运

海洋能源网获悉,12月26日,位于福建省福清市的国家级海上风电研究与试验检测基地25MW海上风电机组全尺寸地面试验平台顺利投运。禾望电气负责的34MVA变频器和 90MVA超大容量电网模拟装置圆满完成了各项安装与调试任务。该项目依托于“十四五”国家重点研发计划,旨在建设全球领先的海上风电机组全尺寸地面试验平台。该平台集全工况、高拟真、多尺度为一体,能够开展风电机组全尺寸地面试验六自由度加载、超大容量复杂电网模拟、超长叶片双轴高频加载试验及科学研究 ,有助于我国攻关海上风电关键核心技术,有力提升中国海上风电 2024-12-27

东方电缆牵头!浙江省深远海柔性直流输电系统创新联合体成立

海洋能源网获悉,12月26日,“创新海洋 策源未来”浙江省海洋科技创新与产业创新深度融合专题活动在杭州举行。该活动由浙江省海洋经济发展厅、杭州市人民政府共同主办,深入贯彻习近平总书记关于海洋强国重要论述精神,认真落实省委省政府关于“加快建设创新浙江,因地制宜发展新质生产力”工作部署,加快推进海洋领域推进教科人一体化改革、科技创新和产业创新深度融合,助力海洋强省建设和全省海洋经济高质量发展。省海洋经济发展厅厅长杨胜杰、副厅长阮飙,团省委副书记李莲萍,杭州市政府副秘书长王栋,杭州高新区(滨江)区委书记章登峰等 2024-12-27

上海振华重工交付5000吨自航式全回转起重船“铁建起重5000” 助力海上能源开发

海洋能源网获悉,12月26日,上海振华重工精心打造的5000吨自航式全回转起重船铁建起重5000在南通市成功交付。南通市副市长凌屹、中国铁建党委书记兼董事长戴和根、党委常委兼副总裁陈志明、中国交建副总裁孙立强、中国工程院院士李华军、上海振华重工党委书记兼董事长由瑞凯以及党委副书记兼总裁朱晓怀等重要嘉宾出席了交付仪式。凌屹副市长强调,铁建起重5000对于加速我国海上能源开发进程具有深远影响,并期望上海振华重工等领军企业能在... 2024-12-27
