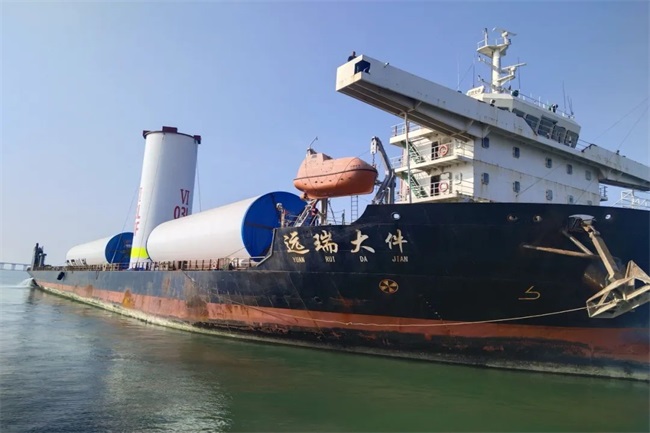

海洋能源网获悉,近日,随着最后一艘运输船“远瑞大件”缓缓驶出富利通码头,中国水利水电四局阳江公司(以下简称阳江公司)承制的三峡阳江青洲六海上风电项目塔筒顺利完成履约交付。
该海上风电项目坐落于阳江市阳西县沙扒镇附近的海域,风电场中心点离岸距离为52千米,水深范围约36至46米。工程规划装机容量为1000兆瓦,阳江公司负责承制其中的58套GWH252-13.6兆瓦金风机型塔筒。这些塔筒总高度约为121.332米,最大直径为8.474米,单套重量约810吨。
在项目执行过程中,阳江公司采取了多项积极措施以确保项目的顺利进行:
1. 原材料供应保障:针对原材料供应滞后的问题,阳江公司安排专人驻场监督,确保原材料保质保量按时供应,保障项目进度。
2. 技术交底与指导:根据项目工艺要求,组织技术交底会议,对镀锌件安装进行现场技术指导。
3. 设备检修加强:增加设备检修人员,加班加点进行保养检修,确保设备运转正常。
4. 质量管理提升:严格执行“三检制”至“四检制”,加强施工现场质量管理,对重点工序进行严格把控。
5. 发货协调与安全保障:根据发货节点,与施工现场和业主积极对接沟通,安全及技术人员勘测路线押送车辆,确保塔筒安全顺利集港发货。
展望未来,阳江公司将继续扎实推进各项生产履约提升管理工作,秉承“安全第一,质量至上”的方针,严格把控项目施工现场的安全与质量,以实际行动持续提升“四局装备”品牌的影响力。
