广西防城港海上风电项目位于防城港南部海域,总装机容量为70万千瓦,计划安装34台8.5MW风机。阳江公司承接了17套塔筒的加工制造任务。

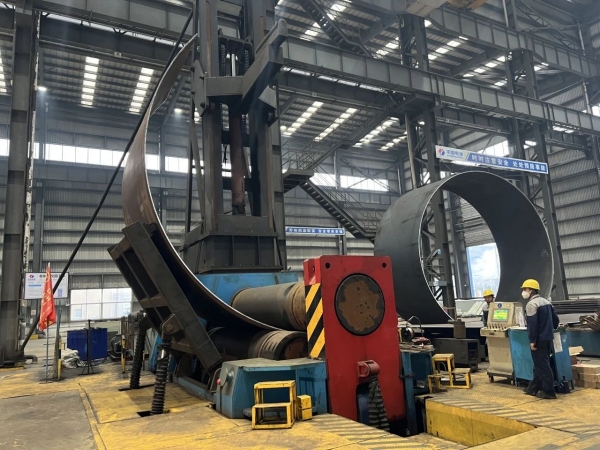

该项目开工以来,阳江公司便面临着交货工期紧张、多项目机型交叉生产等多重挑战。为确保项目顺利进行并如期履约,迅速采取了多项有力措施。一是原材料采购方面,及时对接供应商,及时掌握材料进展情况,严格进厂质量验收。二是制定排产计划,倒排各节点目标并制定保障措施,以及对车间生产设备进行保养检修排查,保障设备正常运行。三是组织各工序人员进行技术交底培训,同时加强各工序三检工作,不断提高产品质量。为该项目顺利进行提供了有力保证。

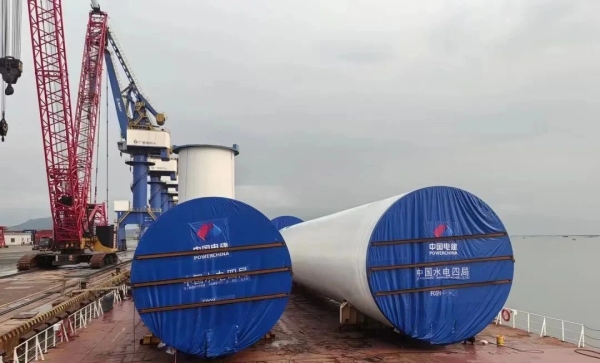

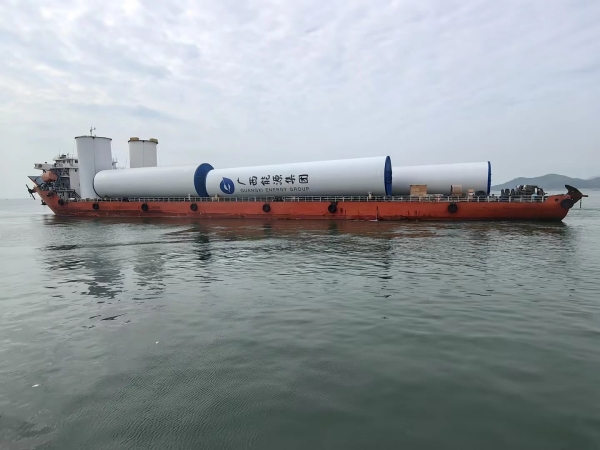

塔筒发运工作一直是重中之重,为确保塔筒发运工作的顺利推进,阳江公司特别制定专责实施跟踪管理制度。在塔筒运输各关键环节,阳江公司组织押送人员全程跟踪押运,积极应对路途中的挑战与困难,成功实现了整个项目塔筒发运的预定目标。
