国华HG14海上光伏项目共1065块光伏平台,光伏平台为钢桁架结构,尺寸为35×60m,下设支腿与钢管桩基础连接固定。钢平台高度13m,成15°倾斜角度。钢平台分别由河北、天津两地海运至项目现场,运输距离为130-145海里,平均3天/船/航次。钢平台运输具有尺寸大、运输距离远,航行时间长的特点。如采用单片运输,船舶数量初步计算需30艘,效率低,施工成本大。

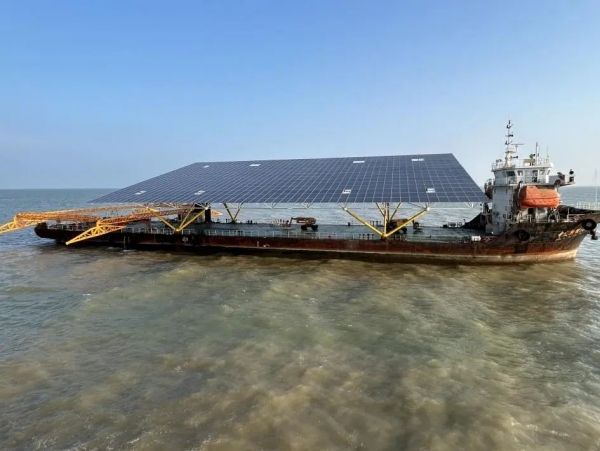

▲单片运输施工
改进措施
项目部管理团队综合考虑光伏平台单片运输的不足,为提高运输效率,提出在运输光伏平台时考虑叠放运输,即在运输船上设置叠放支架,将不带支腿的光伏桁架叠放在支架上,施工时逐层安装叠放工装及光伏桁架。将光伏桁架采用4-6层叠放运输至潍坊港码头,在潍坊港码头进行平台支腿安装作业,支腿安装完成后将单片钢平台运输至海上进行安装。

▲叠放运输工装安装图(第一层)
项目管理团队综合考虑平台尺寸、海事要求和船舶吃水深度限制,了解到符合光伏平台运输性能的船机资源十分稀缺。为解决这一难题,充分利用现有船舶资源,制做叠放工装,在施工海域附近租赁潍坊港码头作为导驳点,在码头进行支腿安装后运往施工海域。大幅度节省了中间运输船舶数量,解决了船舶资源稀少的难题。
改进效果
项目部管理团队通过光伏平台单层运输改进为叠放运输,大大节省了船舶运输航次及数量,潍坊港至施工海域距离约18海里,运输时长仅需3.5小时,大幅度提高了钢平台海上运输效率,同时节约了项目成本。
▲叠放运输
