华能临高海上风电项目海上升压站顺利吊装就位

2024-11-11 09:42     来源:华能海南发电     海上风电项目海上升压站

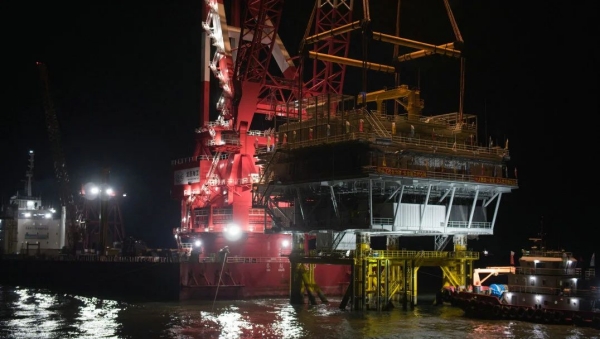

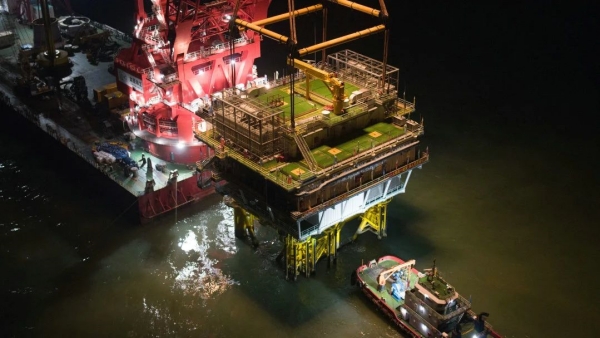

海洋能源网获悉,11月8日22时39分,随着升压站上部组块与导管架精准对接,华能临高海上风电项目海上升压站顺利完成吊装,标志着海南省首台海上升压站主体结构建设完成,项目建设取得关键里程碑节点,为冲刺高质量并网、攻坚全容量投产奠定坚实基础。

海上升压站担负着电力集中、电力送出、设备保护、监视控制等重任,是整个海上风电场的“心脏”。

华能临高海上风电项目建设人员克服海上大件运输挑战、台风影响等重重困难,最终升压站顺利到达吊装预备点。摆在建设人员眼前的,是吊装要求极高、施工船舶选型苛刻、场址水深涌急、施工窗口短暂等问题,特别是受“谭美”“银杏”台风影响,海上作业区仍存在较大涌浪及突风。

为确保吊装作业顺利完成,华能海南公司高度重视,加强组织领导,积极协同各参建单位反复推敲,充分分析海况条件,组织专家论证,模拟吊装环节进行全流程推演,不断改进优化,编制专项施工方案。

安排专人驻场对接,奋力克服风场所在海域风大浪高、施工窗口期短、施工难度大等困难,顺利完成了升压站起吊、对接、就位等一系列施工工序,精准完成海上升压站上部组块与导管架的对位合体。

推荐阅读

îles d'Yeu and Noirmoutier 海上风电场单桩基础已安装过半

海洋能源网获悉,近日,法国的 Îles d'Yeuand Noirmoutier 海上风电场共有 33 个单桩基础已安装完成,超过总数的一半。这些单桩基础由中国大金重工提供,单桩直径为 7 米,有些长达 68 米,以适应该风电场的不同深度。首个单桩基础由 DEME 的安装船 Innovation 于 2024 年 6 月安装。这些基础将承载西门子歌美飒勒阿弗尔工厂生产的 61 台西门子歌美飒 8 MW 风力涡轮机。据 Les Éoliennes e 2024-11-15

台湾省大彰化2b和4海上风电项目首批吸力桶基础运抵台中港

海洋能源网获悉,近日,首批将安装在大彰化2b和4个海上风场的吸力斗式导管架基础已抵达中国台湾省台中港。第一批基础已从韩国HSG Sungdong风电基础制造商运抵,该公司是 920 兆瓦大彰化 2b 和 4 个海上风电项目的 33 台机组的供应商。大彰化 2b 和 4 海上风电项目位于距彰化县海岸 35-60 公里处,于 2023 年 3 月开始建设。该风电场预计将于2025年底完工。由 Ørsted 开发建设。... 2024-11-15

Masdar、ACWA 和 SOCAR 联手探索阿塞拜疆 3.5 GW 海上风电项目

海洋能源网获悉,总部位于阿布扎比的 Masdar、沙特阿拉伯的 ACWA Power 和阿塞拜疆共和国国家石油公司 (SOCAR) 联手探索在阿塞拜疆开发 3.5 GW 的海上风电项目。两家公司已在阿塞拜疆巴库举行的 COP29 上签署了一份谅解备忘录 (MoU)。双方表示,谅解备忘录扩大了现有的合作伙伴关系,旨在首次在该国开发海上风电项目。据称,该协议将支持阿塞拜疆开发可再生能源、绿色氢能和海水淡化项目的计划。ACWA Power 首席执行官 Marco Arcelli 表示:... 2024-11-15

全国首个低于煤炭标杆电价海上风电竞配项目开工

海洋能源网获悉,近日,上海金山海上风电场一期项目已取得陆上部分施工许可证,正式进入开工建设阶段。金山海上风电场一期项目位于金山区杭州湾北部海域,漕泾东航道西侧,规划海域面积约为42.64平方公里,总投资约30亿元。项目拟安装单机容量为8.5MW的风电机组36台,风电场配套新建1座220kV海上升压变电站和1座陆上集控中心。 2024-11-15

大连市花园口Ⅰ、Ⅱ海上风风电项目工程建设监理招标公告

海洋能源网获悉,近日,大连市花园口Ⅰ、Ⅱ海上风风电项目工程建设监理现进行公开招标。公告显示:项目地点为大连市花园口Ⅰ、Ⅱ海上风电项目位于花园口南侧海域,黄海海 域长山列岛和石城岛之间。风电场横向跨度约 5.0km~9.5km,纵深约 19.1km,水深约 10m~15m,中心点距离岸线约 17km、距离海洋功能区划中工业与城镇用海区约 13km,规划 面积约 100.8km2。陆上集控中心位于花园口经济区后花线西侧玫瑰街南侧,总用地面积 2.67 万㎡。大连市花园口Ⅰ海... 2024-11-15

阅读榜
