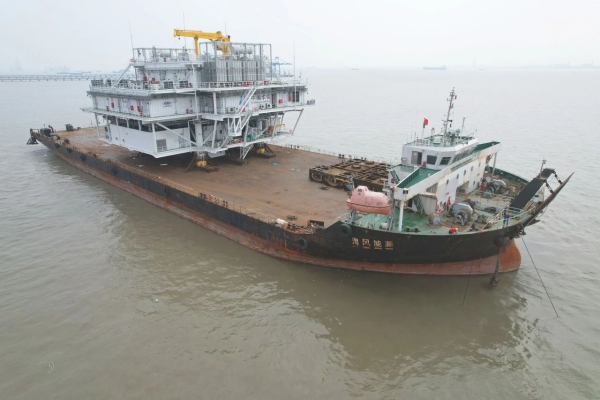

海洋能源网获悉,近日,上海振华重工承建的华能临高CZ1海上升压站项目顺利发运,为按期推进该风电场施工作业提供有力支持。
华能临高海上风电场项目是海南省首个海上风电项目,规划总装机容量600兆瓦,同时配套建设1座220千伏海上升压站和1座陆上集控中心。公司负责其中海上升压站项目的生产设计、物资采购、建造安装、调试以及海上吊装联调交付等工作。该升压站项目采用整体式布置,平面尺寸约为39米×40米,总重约3000 吨。
该项目于4月15日正式开工,6月1日开始分段制作,7月8日开始外场搭载,10月25日完成装船。
