在“明阳天成号”施工的整个过程中,贵州工程公司以非凡的专业实力和卓越的应对能力,成功克服了任务繁重、工期紧迫、施工难度巨大以及环境恶劣等多重困难,高标准、严要求,优质高效地完成了“明阳天成号”施工工作:
今年3月,“明阳天成号”漂浮式风机基础完成下水靠泊;
5月4日,一、二塔架吊装完成;
5月20日,第三节塔架及机舱转接件吊装完成;
6月20日,双侧机舱同步吊装完成;
7月3日,叶轮吊装完成,至此风机安装工程的所有施工任务宣告圆满结束,同时,在离岸70公里的青洲四风场内,6个吸力锚及锚链于6月安装完成,为平台提供了稳固的支撑;

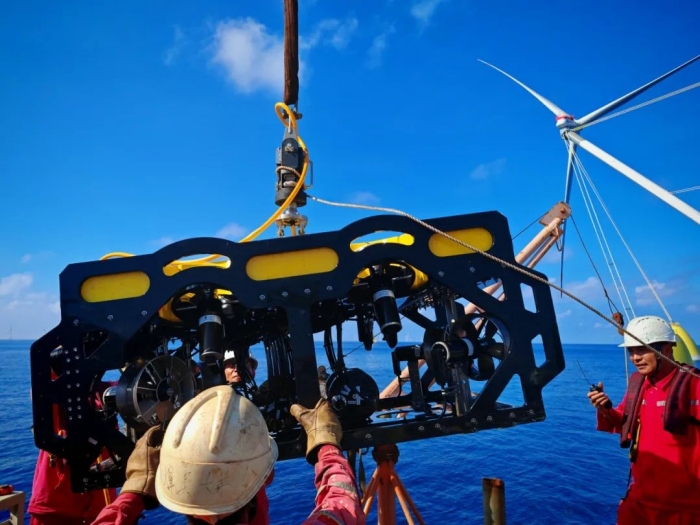

7月12日,6根尼龙缆安装湿存海底,为平台的稳定性增添了一份保障;
8月11日起航,8月13日抵达风场就位点;
9月2日辅助完成风机压载下潜工作;
9月16日完成锚腿张紧;
9月28日完成验收检查,在向海争风的过程当中,又一次展现了贵州电建海上漂浮式风电施工速度!
期间,项目团队还成功应对了今年第11号台风“摩羯”的严峻考验:9月1日,面对“热带低压生成消息”,项目部迅速召开“防台工作协调会”,明确了必须在9月2日前完成“明阳天成号”压载下潜的重要目标,在团队的共同努力下,风机下潜操作顺利完成,海上施工人员安全撤离;通过准确预判台风路径和强度,迅速启动防台应急预案,确保了“明阳天成号”在台风“摩羯”的猛烈冲击过后依然屹立不倒,保障了项目按时、圆满完成施工任务。
