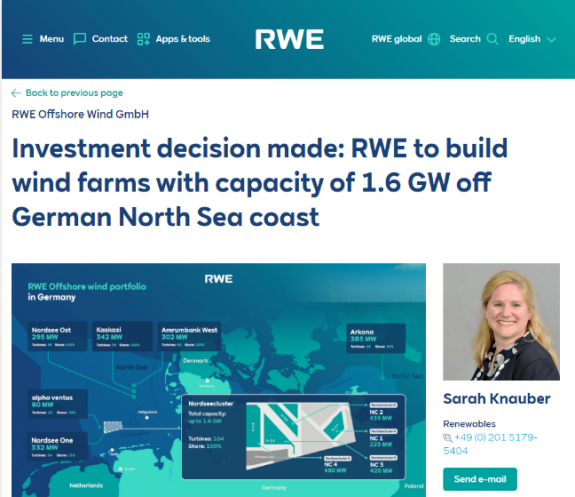

该 项目将分为两个阶段实施 ,一些关键部件的制造已经率先开始。首先建设 Nordseecluster A,装机容量为 660MW。计划 2025 年启动建设,将安装44台15MW风电机组,预计2027年初全面投运。第二阶段项目 Nordseecluster B 装机容量 900MW,预计将于 2027 年启动建设,安装60台15MW风电机组。计划2029年初完工。RWE透露,公司无需向德国联邦网络局(Bundesnetzagentur)支付北欧风电场集群的任何租赁费用。 这一大规模海上风电项目将为 RWE 的风电场建设和后续运营带来协同效应。项目全部完工后,Nordseecluster 海上风电项目每年可产生约 6.5 TWh的电力 ,将大大帮助德国工业部门的脱碳。RWE 计划该项目的绿色电力用于人工智能数据中心和其他工业客户的碳减排。
据RWE透露,公司已为Nordseecluster 项目选定了一些合作伙伴,包括:
Atlantique Offshore Energy提供两个海上变电站
希腊电缆公司 Hellenic Cables被选为电缆生产商。
海上风电基础将由大金重工(Dajin Offshore)制造,并由 Van Oord 负责海上安装。
Vestas 将提供 V236-15.0 MW 风电机组,单机功率 15 MW。
风电机组的运输和安装由 Havfram Wind 公司执行,使用安装船 "Norse Wind "号和 "Norse Energi "号。
Nordseecluster项目的建设,将继续巩固RWE在海上风电领域的领导地位,并支持德国的能源转型。目前,RWE 运营着19个海上风电场,其中6个位于德国海域。 RWE的目标是到 2030 年将其全球海上风电装机容量从目前的 3.3 GW增加三倍至10GW 。
