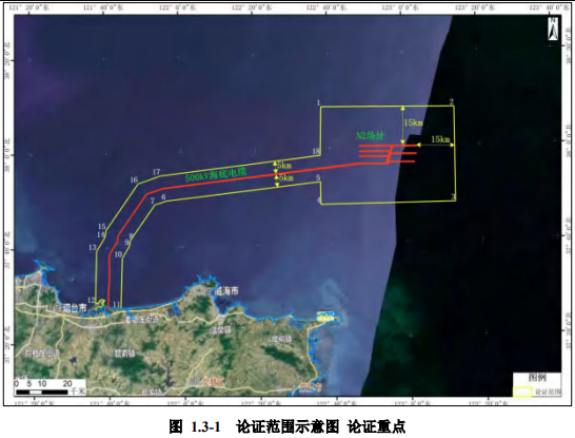

项目规划装机容量900MW,拟布置75台单机容量为12MW的WTG252-12000 型风力发电机组,新建1座500kV海上换流站和1座陆上集控中心,风电机组发出的电能通过66kV海底电缆接入海上换流站,升压后通过500kV海底电缆接入陆上集控中心。
该工程静态投资1252719万元,动态投资1290377万元。项目年理论发电量418136万 kW·h,预计项目年上网电量为309905万 kW·h,年等效满负荷小时数为3443h,容量系数0.393。项目总工期计划为20个月,海上施工约10个月。
