项目施工团队与宁波气象局进行协商,签下“宁波气象局为风电场提供气象专报”的协议, 确保项目施工避免灾难性天气的不利影响。

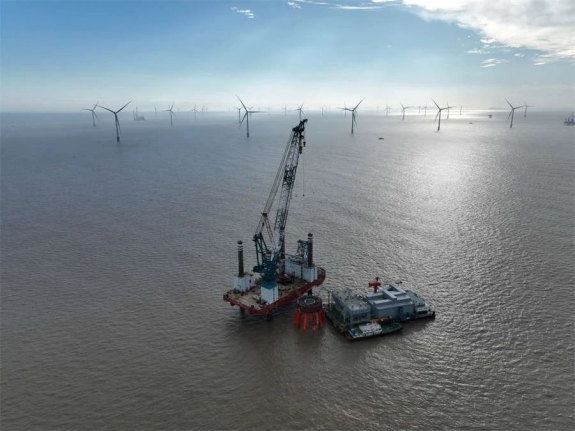

由于现场海况差,浮式船受风浪影响大,无法正常作业。项目部创新船舶选型,将支腿船应用到承台施工中, 在承台和船上安装双小吊机, 将“由动对静”转化为“由静对静”,减小了涌浪影响,大幅增长了可作业时间,保证了物料的正常运输。项目所处海域地质条件复杂,海床表层淤泥覆盖层较厚。为克服不良地质影响,满足沉桩精度要求,项目部选用“三航桩20” “雄程3”打桩船等先进设备,采用“一桩一议”“小锤轻击、多阵少击”的施工工艺, 将桩基垂直度偏差控制在了200毫米以内, 有效保证了沉桩效率和沉桩正位率。
