桩腿安装高度几乎接近指定臂幅下的最大吊高和吊重,属于临水作业、高精度作业,而平台本身对浮吊形成障碍,又属于高风险作业,极具挑战性。吊装之前,振华启东海工、振华海服‘振服7号’浮吊、南通重装、运输船公司进行了无缝对接,认真研究了吊装方案。对翻身工作场地布置,吊索具配置,浮吊抛锚与带缆等难点进行了精心策划和组织。最终,用时5天,提前完成4根桩腿的吊装工作。

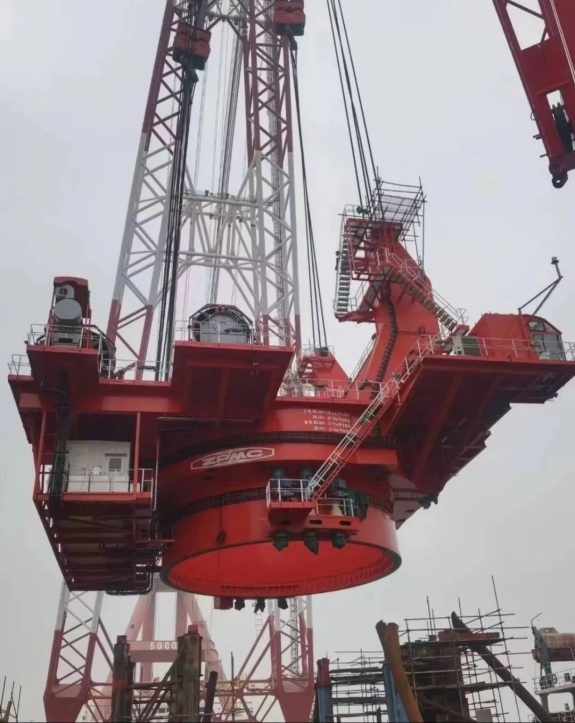

三大件吊装期间,天气持续低温、大雾,受封航影响,项目经理部联合各部门统筹谋划,积极协调,合理安排施工顺序,同时组织人员反复讨论确认最佳吊装方案。项目经理部与施工人员积极配合,全方位做好安全措施,顺利完成“回转底盘、人字架、臂架”三大件总装工作。
据了解,该平台于2023年11月29日顺利吉水。总长123.95米,型宽48米,型深9.5米,采用流线型船艏,方型艉部,全焊接钢质船体。主吊机起重能力达1600吨,辅起重机起重能力达300吨,采用全电力驱动,具有DP2级动力定位能力,中部双层底,开敞作业甲板面积约4500平方米,可装载3套6.8兆瓦、2套10兆瓦和1套16兆瓦的风机设备及部件出海作业。
