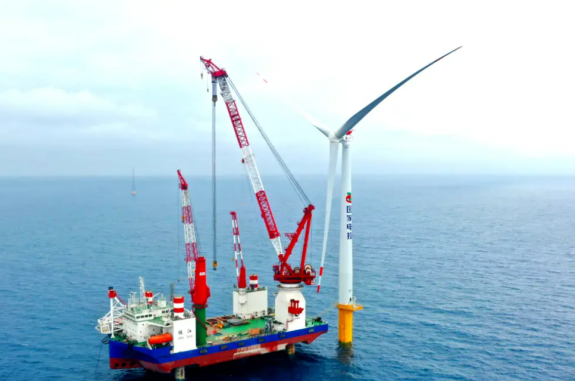

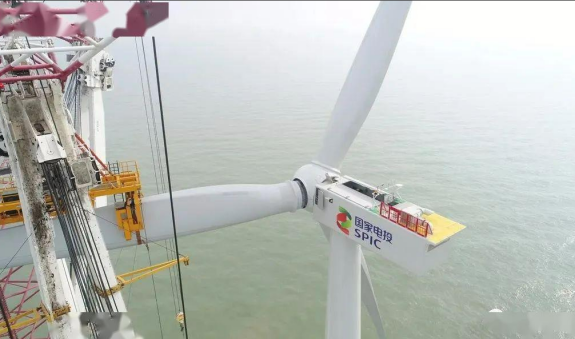

该项目于2021年12月16日全容量并网发电,是山东首批海上风电示范项目、国家电投在山东首个海上风电项目。凭借着深耕蓝海的决心和魄力,山东半岛南3号海上风电项目的建设跑出了“加速度”。2019年9月29日立项,12月6日取得核准,2020年8月6日陆上集控中心开工,2021年5月14日海上主体开工,6月22日首台风机吊装,12月5日完成全部风机叶片吊装,12月16日实现全容量并网。历时217天,创海上风电抢装潮下“当年合同,当年排产,当年施工,当年并网”的新纪录。
数据显示,山东半岛南3号海上风电项目每年节约标煤约24.1万吨,年收益额约5亿元,年等效满负荷利用小时数为2594.4h。截至2023年12月13日,半岛南3号项目安全运行740天,累计发电量完成14.22亿kWh。
