山东首个百万千瓦级海上风电基地诞生!山东半岛南U1一期成功并网!

2023-11-20 10:24     来源:绿动齐鲁     海上风电场海上升压站海上风电基地

初冬岛南,海风劲吹。在国家电投山东半岛南U1场址一期海上风电所在海域,7艘交通船载着60余人的调试团队乘风破浪,穿梭于53台百米高的风机之间,紧抓3天窗口期,累计攀爬风机近6000余人次,全力推进最后的并网调试。

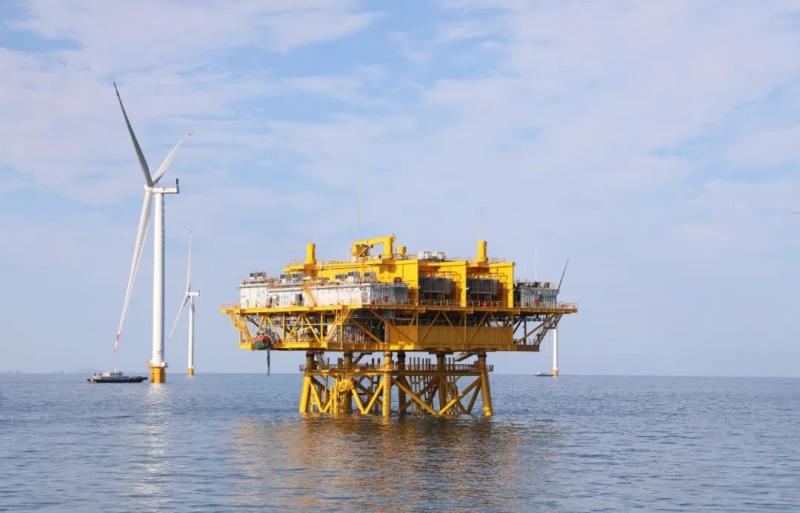

11月17日,随着最后一台风机并网发电,国家电投山东半岛南U1场址一期45万千瓦海上风电场项目实现全容量并网发电。

至此,国家电投山东能源半岛南海上风电在运规模达125万千瓦,成为山东省首个百万千瓦级海上风电基地。

据业主项目部负责人介绍,11月1日,海上升压站一次送电成功后,项目进入风机送电阶段;项目部精准把控11月3日仅有的作业窗口期,立即组织协调交通船11艘,近200人的队伍,9个送电作业面、2个调试作业面,同时开展送电工作,历时12个小时完成53台海上风机送电,创下海上风电送电速度的最快纪录。

项目始终坚持创新驱动,多项技术应用填补行业空白。采用模块化预装式设计制造国内单体容量最大模块化升压站,缩短建设周期60天,节省造价达20%;全面推行适合海上风电大容量机组的66千伏集电系统,节约用海面积约190公顷,节省工程造价达1.8亿元;项目在安全生产方面还推广应用了公司自主研发产品。

在山东半岛南,国家电投山东能源先后建成半岛南3号、半岛南V场址、半岛南U1场址一期共三个海上风电项目,成功实现“三年三投”,助力国家电投在山东建成百万千瓦级海上风电集群。

随着U1场址一期的投产,国家电投半岛南风电集群的182台风机每年将发出36.5亿度清洁电力,惠及胶东半岛两百余万户家庭。

八年前的今天,希望的种子在此萌芽。初创时期的两人团队为今日的事业领航开路,全面开启了新的发展征程。

八年间,我们砥砺奋进、勇毅前进,将绿色臂膀不断伸展到齐鲁大地的每一个角落,在海上风光、大基地、电力营销等多条赛道持续领跑,实现了一个个重要突破,有力展示国家电投在鲁品牌形象。

知所从来,方明所往。国家电投山东能源将锚定区域一流清洁能源企业建设目标,奋力打造海陆“千万千瓦级”清洁能源基地,以“绿色”为笔,以“奋斗”为魂,加快绘就可持续、高质量、健康发展新画卷。

项目介绍

国家电投山东半岛南U1场址海上风电由国家电投山东能源投资开发,位于山东威海乳山南侧海域,规划使用海域面积143平方公里,总投资100亿元,总装机容量900兆瓦,分两期建设。

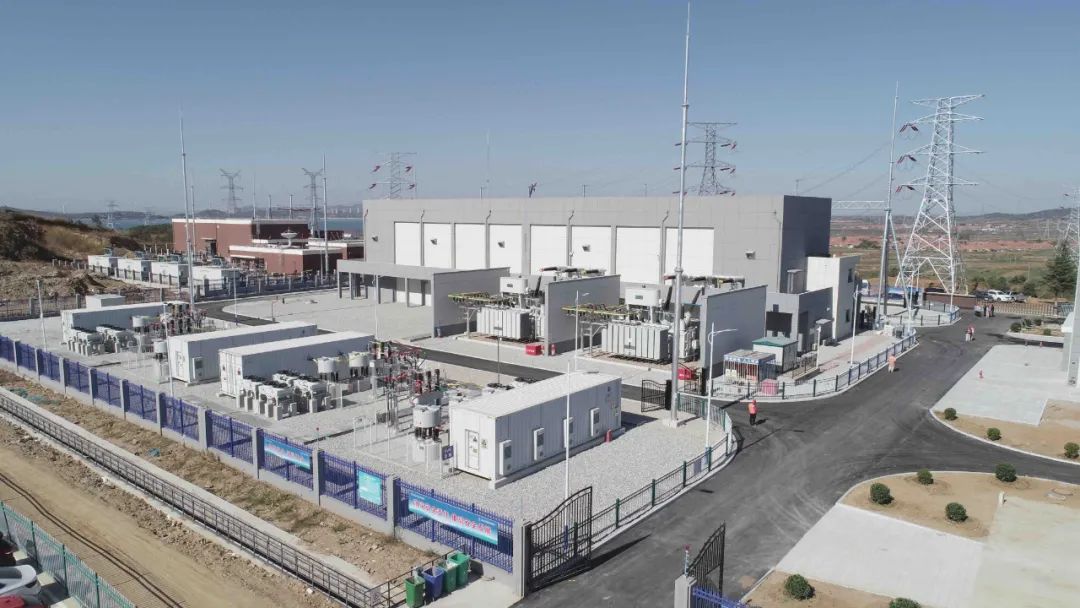

一期项目规划使用海域面积71平方公里,由山东电力工程咨询院总承包建设,布局53台单机容量8.5兆瓦风电机组,配套1座海上升压站及陆上集控中心。项目投产后,年可发电13.5亿千瓦时,替代标煤约42.3万吨,减排二氧化碳约117.4万吨。



推荐阅读

BadaEnergy选择现代重工HHI作为Gray Whale 3浮式海上风电场首选投标者

BadaEnergy,由Corio Generation、TotalEnergies和SK ecoplant共同组成的合资企业,已选定现代重工(HHI)作为其位于韩国的Gray Whale 3浮式海上风电场工程采购建设(EPC)的首选投标者。HHI此前与Doris Engineering一起被选为前端工程设计(FEED)服务的提供者。HHI正在与BadaEnergy和Vestas合作,优化风电场的设计和执行计划。 2023-11-20

1200艘!英国海上风电市场还需要大量船员转运船

一个用氢燃料电池改造的船员转移船(CTV)的项目已经启动,以在为海上风电场提供服务的同时减少二氧化碳和氮氧化物的排放。Verdant项目的第一阶段由英国国家创新机构Innovate UK支持,目前正在进行初步设计和可行性研究。如果概念被认为是可行的,那么随后的项目阶段将寻求执行概念设计并在现场进行测试。Project Verdant的概念设计包含了连接到电动机的氢燃料电池,电动机可以与现有的柴油发动机协同工作,柴油发动机可以在海上风电场内工作时... 2023-11-20

山东省”新能源基地160 万千瓦海上风电+200MWh储能项目启动仪式在东营举行

11月17日上午,山东能源集团东营双千万 双园区新能源基地160 万千瓦海上风电+200MWh储能项目启动仪式在东营举行。这是山东能源电力集团再次规模化开发、启动的大型新能源示范项目,是山东能源加快推进双千万 双园区落地的重要举措。据了解,此次启动的项目分别为山东能源渤中海上风电G场址90万千瓦项目、B1场址续建10万千瓦项目、E场址60万千瓦项目、东营100MW/200MWh独立共享储能示范项目、新能源智慧运营数据中心项目。其中,G场址项目率... 2023-11-20

辉固将勘测立陶宛首个海上风电场现场

2023年10月,Ignitis Renewables公司与Ocean Winds公司一起被确认为立陶宛首个海上风电招标的中标者,此前该合资企业在7月的拍卖中被选中并宣布为临时中标者。该国第一个海上风电场的建设地点距离立陶宛波罗的海沿岸约30-36公里,面积约120平方公里。荷兰辉固公司(Fugro)指定的地球物理勘测船Fugro Frontier号目前正在波罗的海现场勘测该地区,收集2D超超高分辨率 (UUHR) 地下数据以及测深、侧扫声纳和磁力计数据。Fugro表示,所收集的2000公... 2023-11-17

升降补偿系统在美国Vineyard Wind海上风电场施工中成功运用

Heave Chief 1100升降补偿系统安装在DEME Offshore的风电安装船Sea Installer号上,该船正在为美国第一个商业规模的海上风电场Vineyard Wind 1安装涡轮机。Heave Chief 1100是为该项目开发的解决方案的一部分,该解决方案还包括由DEME Offshore US、总部位于荷兰的Barge Master、Foss Maritime和Seaqualize联合开发的驳船解决方案。它被用于为该项目提升Haliade-X 13兆瓦风力涡轮机的组件,并确保涡轮机 2023-11-16

阅读榜
