2023年11月大唐海南儋州120万千瓦海上风电项目招标公告

2023-10-23 11:29     来源:龙船风电网      大唐 海上风电项目海上风电招标

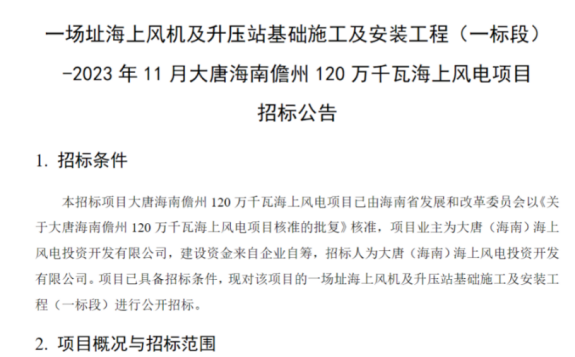

10月20日,大唐电子商务平台发布《一场址海上风机及升压站基础施工及安装工程(一标段)-2023年11月大唐海南儋州120万千瓦海上风电项目招标公告》。

公告显示,大唐海南儋州120万千瓦海上风电项目位于海南省儋州市西北部北部湾海域内,总规划容量高达120万千瓦,分为两期建设,其中一期装机容量60万千瓦。本标段建设规模:装机容量29台×10MW,共计290MW。

标段划分:本招标项目划分为2个标段,本次招标为其中的:海上风机及升压站基础施工及安装工程(一标段)。

招标范围:1、本合同工程为项目一场址风机基础施工、风电机组安装施工、海上升压站基础施工及上部组块吊装,包括29台东方电气10.0MW风机基础建造与安装,1台海上升压站导管架建造与安装、海上升压站上部组块吊装、塔筒安装施工、风电机组安装施工所涉及的全部工作。2、标段界限:1~29#机位 29台10.0MW风机基础施工、风电机组安装施工,海上升压站基础制作施工、海上升压站上部组块安装,等所涉及的全部工作。

计划工期:2023年12月1日至2025年5月31日,工期总日历天数:547天(暂定)。具体开工时间以发包方及监理开工令为准。开工定义为:首台机组基础施工开始。竣工的定义为:机组调试并网完成并通过 240h试运行结束。

推荐阅读

苏格兰浮式风电项目已完成所有海上调查活动

在苏格兰的Pentland浮式海上风电场现场区域和电缆走廊上,所有海上勘察活动都已完成。对于任何海上风电开发来说,这都是一个重要的里程碑,我们很高兴在过去三年中安全、成功地完成了一系列调查和监测活动,这些活动为我们提供了最终确定设计和准备施工所需的数据,项目总监理查德·科普兰说。使用声纳、声学、地震和磁性技术进行详细的地球物理调查,使项目详细了解现场的地球物理特性。在Ocean Infinity支持的调查期间获得的数据提供了海底深... 2023-10-24

荷兰北海Hollandse Kust Noord海上风电项目69台海上风机全部吊装就位

海上风电开发商CrossWind宣布,其位于荷兰北海的Hollandse Kust Noord海上风电项目全部69台海上风机已吊装就位。Hollandse Kust Noord海上风电场由壳牌和Eneco的合资公司CrossWind开发,风电场位于Egmond aan Zee海岸约20公里处,装机容量759兆瓦,由69台西门子歌美飒11兆瓦风机组成。 2023-10-23

内撑式翻桩器FZQ600i在粤电阳江青洲一、二海上风电场项目中应用

粤电阳江青洲一、二海上风电场项目场址,位于广东省阳江市阳西县陆域及外侧海域,场址水深范围37m~43m,项目规划装机容量为100万千瓦,配套建设陆上集控中心和三座220kV海上升压站,计划安装明阳智能10MW风机72台,8MW风机35台。项目建成后每年可为电网提供清洁电能36亿度,与同等规模燃煤电厂相比,每年可节省标煤消耗约105万吨,减少二氧化碳排放约278万吨。 2023-10-23

漳浦六鳌海上风电场二期项目风力发电机组和塔筒设备采购(第二阶段)项目公告

10月18日,中国三峡电子采购平台发布《漳浦六鳌海上风电场二期项目风力发电机组和塔筒设备采购(第二阶段)项目公告》。公告显示,项目总装机容量400.2MW,本项目招标采购范围为总装机容量100MW。漳浦六鳌海上风电场二期项目规划场址位于福建省漳浦六鳌半岛东南侧外海海域,场址面积约22.9km2,场址西距漳浦六鳌岸线30.3~36.7km,中心距离岸线32.8km,理论水深26~40m。 2023-10-20
