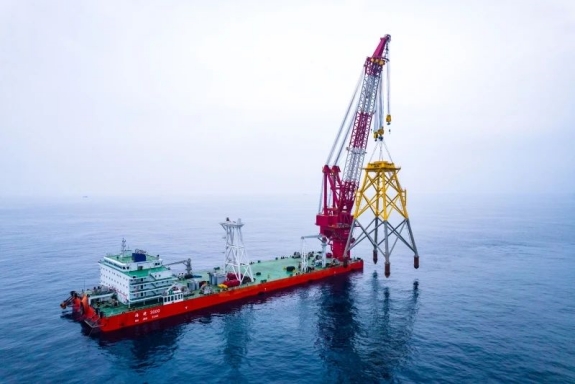

该项目风机基础采用四桩导管架基础型式,导管架高度为63.5-67.5米,重约1450余吨。中国能建广东院针对海上施工窗口期短的特点开展创新管理,引进了具备强大动力系统的施工船舶开展导管架基础施工工作,将施工功效从10小时提高至4小时,一天可吊装完成3套导管架,有力推进了项目建设。首套导管架于3月4日完成吊装,历时5个月全部92套导管架吊装完成。
