国家能源集团500兆瓦海上风电项目全容量并网发电!

2023-07-31 10:20     来源:WindDaily、大众日报     国家能源集团 海上风电项目

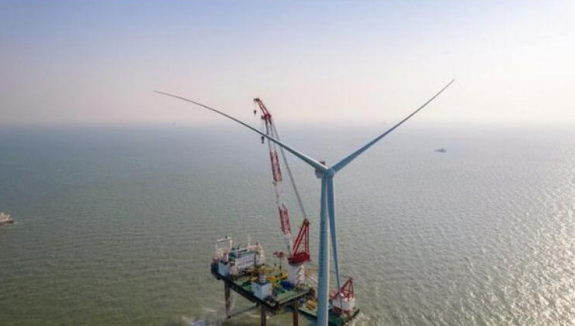

东方风来,渤海潮涌;海上风电,再传捷报。近日,随着最后一台风电机组限功率测试顺利完成,国家能源集团国华渤中B2场址500兆瓦海上风电项目全容量并网发电。据悉,该项目并网投产年发电量15.89亿千瓦时,可替代标煤48万吨,减排二氧化碳127万吨。

国华渤中B2场址500兆瓦海上风电项目,位于山东东营北部海域,场址中心离岸约19公里,平均水深17~19米。项目由国家能源集团国华投资山东公司开发建设,总投资约53亿元,装机容量500兆瓦,规划布局59台8.5兆瓦风电机组 ,配套1座220千伏海上升压站、1座陆上集控中心,敷设海底电缆约163公里。其中,59台风机基础均采用单桩基础结构,桩长70~80米,桩径7.5米,桩重约956.36~1099.97吨;风机轮毂中心高度130米,叶轮直径230米,水面以上最大吊高144米。

据了解,国华渤中B2场址500兆瓦海上风电项目具有施工工期短,施工任务重;地质条件复杂,单桩基础易发生溜桩;风机轮毂中心高,风轮直径大,风机安装难度大;外套式升压站导管架基础,水下沉桩及灌浆施工工艺要求高;施工区域与油气管道区域重合,施工风险大等特点。针对上述特点,项目精心筹划安排,科学组织施工,前期围绕钢结构保供、中期聚焦基础施工、后期紧盯风机安装,抢抓关键节点,开足马力“加速跑”。54天完成6万余吨的钢材供货,单月发运单桩33根;项目73天获核准,核准后111天完成首桩、164天完成首吊;高峰期单月沉桩27根,74天完成全部单桩沉桩。

为确保施工安全,项目强化安全责任落实,层层压实责任,逐级签订安全协议,全员作出安全承诺,承建方成立了海上项目部,下设4名专职、8名兼职安全员的安全组;施工方配备7名安全管理人员,每个海上作业面配备1名安全监理人员,根据进度动态调配,形成风险预警、现场监察、远程监控和专项检查的立体化监督体系。强化风险辨识评估,建成包括266个风险点、近1340条防控措施的数据库,开展培训1059人次。强化“人机环管”管控,创新人员管控,加大人员安全教育,建立信息电子台账,运用平安守护系统、北斗定位系统等动态跟踪施工作业。创新机械管控,严格验船管理,制定验船安全标准表单,经多方验收通过方可入场作业;严格起吊检查,每次起吊对起重设备、吊索具、钢丝绳进行专项排查,一机一案细化措施。创新环境管控,精准设定海上作业边界,与地方海事部门协同划定B2场址作业区,依托船舶自动识别系统实时获取船只信息,现场安排警戒船及时驱离违规进入船只。科学把握施工窗口期,配备专人与当地气象、海事、林业渔业等部门建立气象预警机制。针对风场海域与胜利油田采油区重叠的实际,与油田密切沟通精准确定施工船舶抛锚点位,实现油气管道和海缆零伤害。创新管控模式,制定《B2项目海上施工安全管控手册》,打造全过程安全监督标准。利用施工间隙在陆上集控中心和海上施工作业船开展了应急演练,3月份在“黄船33”号自升式平台安装船进行弃船逃生演练,提升突发事件处置能力。

国华渤中B2场址500兆瓦海上风电项目,自首批风机并网发电以来,已累计发出清洁电能约1.6亿千瓦时。项目全容量并网后,年发电量可满足172万户家庭的年用电量,对促进山东能源结构绿色低碳转型具有积极推动作用。

推荐阅读

英国石油公司、Equinor为美国东海岸海上风电项目寻求更好的条件

英国石油公司首席执行官Bernard Looney8月1日表示,英国石油公司及其合作伙伴Equinor正在重新谈判与其在美国东海岸的大型风电开发相关的电力供应协议条款。Looney告诉分析师:我们正在与合作伙伴Equinor重新谈判我们在东海岸的PPA(购电协议)合同。。2020年,英国石油公司向Equinor支付了11亿美元,购买了该合资企业50%的股份,以开发总容量为3300兆瓦的帝国和比肯海上风电项目。鲁尼表示,我们不会开发不符合6%至8%回报率门槛的项目。路透社3月... 2023-08-02

半岛南U2场址海上风电项目首台风电机组吊装完成

近日,国华投资山东分公司半岛南U2场址海上风电项目首台风电机组吊装完成。首台风电机组的吊装完成是该项目建设的一个重要里程碑节点,标志着该项目正式进入风电机组吊装阶段,为按期实现全容量并网奠定了坚实的基础。 2023-08-01

国内批量商用最大、广西首批12兆瓦海上风电导管架顺利交付出海

7月28日上午,钦州港大榄坪南作业区北1号泊位,历经2个多小时的紧张作业,2套12兆瓦海上风电导管架稳稳装上“国强徽煌”号驳船并起航发往广东阳江明阳青洲四500兆瓦风电项目建设现场,标志着国内批量商用最大、广西首批12兆瓦海上风电导管架顺利交付出海。 2023-08-01

2023漂浮式海上风电大会在温州盛大召开

丹心映蓝海,筑梦新征程。2023年7月29日,2023漂浮式海上风电大会在温州盛大召开,大会以“领航,领潮,领创,领见”为主题。来自全国各地的海上风电领域专家学者、企业家、研发单位负责人等行业领军人物齐聚东海之滨,聚焦“双碳”目标,共谋能源转型时代漂浮式海上风电高质量发展之路。温州市市委副书记、市长张振丰,中国工程院院士侯保荣,中国科学院院士滕锦光,中国海洋工程咨询协会会长屈强,中国海洋工程咨询协会海上风电分会名誉会长毕亚雄,金风科技股份有限公司总裁曹志刚等出席大会并致辞。 2023-08-01

金风、远景相继落户海洋资源大市温州

作为海洋资源大市,温州市拥有海域面积8649平方公里,目前全市近海海域内海上风电可开发资源量在500万千瓦左右,国管深远海风电可开发资源约有1500万千瓦,深远海装机规模全省占比超过一半。计划到2030年,力争全市海上风电装机容量达到500万千瓦以上;海上风电装备制造产业产值规模达到1000亿元以上。目前,金风科技、运达风电、远景能源等风电产业链企业已成功落户温州。西安捷力、海力风电等产业链上下游企业均已完成用地审批,等待入驻。项目... 2023-07-31

阅读榜
