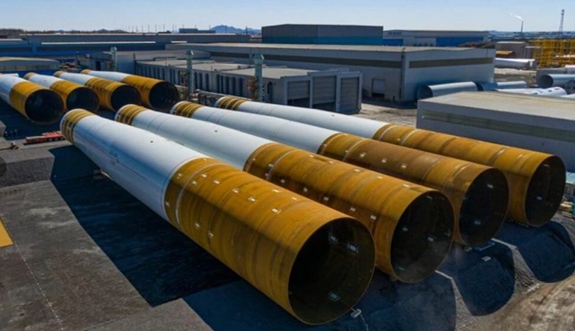

根据协议,大金重工将为104台海上风机提供单桩地基,具体取决于Nordseecluster(A和B)各阶段的最终投资决定。
这些单桩基础将支持维斯塔斯15兆瓦海上风机,计划部署Van Oord的全新海上安装船“Boreas”安装,该船目前正由一家中国船厂建造。
Nordseecluster A阶段将包括两个风电场(N-3.8和N-3.7),总装机容量为660兆瓦,拟安装44台15兆瓦的风机。这两个风电场目前正处于许可申请阶段,单桩基础安装预计将于2025年开始,并于2027年初投入商业运营。
Nordseecluster B阶段的两个风电场(N-3.6和N-3.5)总装机容量为900兆瓦,其单桩基础安装工程计划于2027年开始,并预计将于2029年初投入商业运营。
