海上安装承包商Jan De Nul本周将完成海上风电场Hollandse Kust(西阿尔法)到TenneT变电站的安装,该变电站距离荷兰近海Egmond aan Zee海岸50公里。
这将是该风电场继今年早些时候完成的第二条电缆连接。

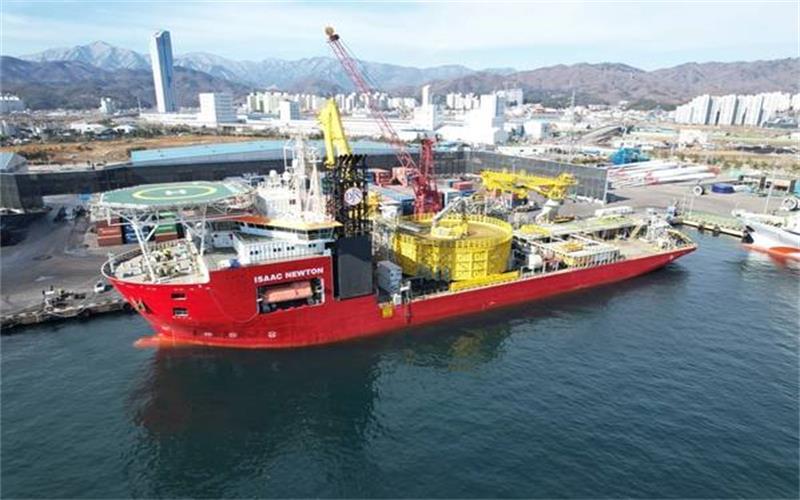

“电缆铺设船Isaac Newton将于本周出现在Heemskerk/Wijk aan Zee海岸附近,船上有超过六十公里的海上电缆。通过这个电缆部分,承包商组合Jan de Nul集团/ LS Cable & System正在实现第二次连接,“TenneT周四表示。
距离海滩约五公里,Jan de Nul将把“西阿尔法”第二条电缆的第一部分带到地面。这条电缆去年已经被拉到沙丘下面,之后第一公里被铺设在海床上。在艾萨克牛顿号上,末端(目前仍封顶)将通过所谓的套管连接连接到船上的电缆。
连接完成后,电缆将放回海床上。
“与此同时,比利时承包商船队的工作船Symphony出现在海岸附近。船上有无人电缆铺设车Swordfish。一旦Isaac Newton号启航,海缆将从船上的大转盘上慢慢解开。Symphony在其后面航行,控制Swordfishs号,然后将电缆铺设到海底。”。
电缆将安装到TenneT为“West Alpha”风电场建造海上变压器平台的现场。
为此,在距离滨海埃格蒙德海岸约 50 公里处,起落架已经在海底。
“今年夏天,现成的上层建筑将被放置在它上面。通过这种电网连接,TenneT将很快将能源从海洋带到陆地,“TenneT说。
根据TenneT的说法,将由壳牌和Eneco的合资企业Ecowende实现和运营的“West Alpha”风电场将很快由54台风力涡轮机组成,总容量为756兆瓦。
TenneT表示:“这足以满足荷兰目前约3%的电力需求。这相当于100万户家庭的电力消耗。风电场预计将于2026年全面投入运营。”。
