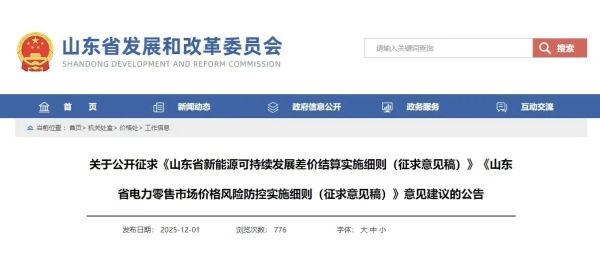

涉及海上风电!山东新能源可持续发展差价结算实施细则征求意见发布

2025-12-04 13:35     来源:山东省发改委      海上风电
12月1日,山东省发改委公开征求《山东省新能源可持续发展差价结算实施细则(征求意见稿)》(以下简称《差价结算细则》)《山东省电力零售市场价格风险防控实施细则(征求意见稿)》意见建议。其中,《差价结算细则》规定了存量项目执行期限 :存量项目机制执行期限按项目全生命周期合理利用小时数剩余小时数与投产满20年较早者确定。存量海上风电、陆上风电、光伏发电全生命周期合理利用小时数分别为52000小时、36000小时、22000小时。

原文如下:

为广泛听取社会意见,进一步提高电价改革工作的科学性与可操作性,现就《山东省新能源可持续发展差价结算实施细则(征求意见稿)》《山东省电力零售市场价格风险防控实施细则(征求意见稿)》全文公开征求意见。

一、征集时间

为加快落实国家发展改革委、国家能源局《关于深化新能源上网电价市场化改革 促进新能源高质量发展的通知》(发改价格〔2025〕136号)相关要求,此次征求意见时间为2025年12月1日-7日。

二、参与方式

请将意见建议发送至邮箱:cuike@shandong.cn,邮件主题请注明“***实施细则意见建议+单位/个人名称”。

衷心感谢您对电价改革工作的关心和支持!

联系电话:0531-51785718。

山东省发展和改革委员会

2025年12月1日

山东省新能源可持续发展差价结算

实施细则

(审议稿)

第一章总则

第一条【制定依据】根据《山东省新能源上网电价市场化改革实施方案》(鲁发改价格〔2025〕576号)等文件规定,制定本实施细则。

第二条【差价结算】本实施细则差价结算,是指新能源参与电力市场交易后,在市场外建立支持新能源可持续发展的价格结算机制。纳入机制的电量,结算参考价低于或高于机制电价的部分,由国网山东省电力公司开展差价结算。

第三条【适用范围】本实施细则新能源,是指并入山东电网的风电、太阳能发电项目(以下统称“新能源项目”),其中2025年5月31日及以前投产(即全容量并网,下同)的为存量项目,2025年6月1日(含)起投产的为增量项目。

除符合分期(批)建设条件的项目外,2025年5月31日及以前分布式光伏项目实际并网容量小于备案容量,剩余容量后续不再建设的,认定为存量项目;如剩余容量后续建设,该项目整体认定为增量项目。

第四条【容量认定】2023年12月27日以前备案的光伏项目,若备案机关未作特殊说明(如备案容量使用光伏组件专属标识“MWp”),备案容量按交流侧容量认定;若备案文件中装机规模的单位是“MWp”,备案容量按直流侧容量认定。2023年12月27日及以后备案的光伏项目,按照我省相关规定,备案容量为交流侧容量。

第二章机制电量

第五条【存量项目】单个存量项目机制电量比例上限,原则上与现行具有保障性质的相关电量规模政策相衔接。具体如下:

(一)2025年5月31日前投产的纳入国家扶贫目录的光伏扶贫项目,机制电量比例为100%。

(二)2024年12月31日前投产的并网电压为220伏(380伏)自然人户用分布式光伏项目,机制电量比例为100%。

(三)2025年1月1日-5月31日投产的并网电压为220伏(380伏)自然人户用分布式光伏项目,机制电量比例为85%。

(四)根据《关于<关于推进分布式光伏高质量发展的通知>有关事项的补充通知》(鲁发改能源函〔2024〕87号)规定,应按照集中式光伏实时市场加权平均电价结算的存量6兆瓦及以上工商业光伏发电项目,机制电量比例为0。

(五)根据《关于做好2025年电力市场平稳衔接过渡有关工作的通知》(鲁发改能源〔2025〕396号)规定,山东省新能源全量入市前,存量项目曾持有过渡期间或以后省内中长期合约的,机制电量比例为0。

(六)其他存量项目,机制电量比例为80%。

第六条【增量项目】单个增量项目机制电量比例上限,根据《山东省新能源机制电价竞价实施细则》及年度竞价通知等规定执行。

第七条【机制电量分解(全额上网项目)】全额上网新能源项目月度机制电量计算公式为:

月度机制电量=月度上网电量×月度机制电量比例-跨省跨区外送电量。若计算结果为负值,月度机制电量按0取值

第八条【机制电量分解(余电上网项目)】余电上网的新能源项目月度机制电量计算公式为:

月度机制电量=月度发电量×月度机制电量比例-(月度发电量-月度上网电量)-跨省跨区外送电量。若计算结果为负值,月度机制电量按0取值。

第九条【增量项目年度机制电量】增量项目当年结算的机制电量达到竞价公布的年度机制电量规模时,当月超出部分及当年后续月份的电量不再执行机制电价;年底未达到年度机制电量规模时,缺额部分电量不再执行机制电价,且不进行跨年滚动。

第十条【增量项目非完整年度机制电量】增量项目发生机制电量比例、容量等变更或机制执行期限的首年、最后一年为非完整自然年度的,该年度机制电量规模按照变更前后或机制应执行月份占全年月份比例计算。

第十一条【跨省跨区交易电量】参与跨省跨区交易的新能源电量,上网电价和交易机制按照国家规定执行。

第三章机制电价

第十二条【存量项目】存量项目机制电价,按照我省燃煤基准电价(每千瓦时0.3949元,含增值税)执行。

第十三条【增量项目】增量项目机制电价,根据《山东省新能源机制电价竞价实施细则》及年度竞价通知等规定执行。

第十四条【电价与补贴】机制电价执行“价、补分离”原则,不包含可再生能源电价附加补贴及省、市、县各级政府补贴。享有可再生能源电价附加补贴的新能源项目,全生命周期合理利用小时数内的补贴标准按照原有规定执行。

第四章差价电费结算

第十五条【差价电费】差价结算费用(以下简称“差价电费”)按月计算。计算公式为:

月度差价电费=(机制电价-结算参考价)×月度机制电量。

第十六条【结算参考价】结算参考价,现阶段风电、光伏分别按照山东电力现货市场同类型集中式项目月度发电侧实时市场加权平均价格确定。

月度发电侧实时市场加权平均价格,按照当月各时段实时市场节点电价与同类型集中式项目对应时段实际上网电量(不含跨省跨区外送电量)加权平均计算确定。

第十七条【结算参考价类型】结算参考价类型,分为风力发电、光伏发电两类。

第十八条【结算参考价公开】新能源结算参考价,以及同口径5%电量(最高、最低)对应的均价应作为公众信息,由山东电力交易中心每月通过电力交易平台向社会发布。国网山东省电力公司应同步通过“网上国网”、营业厅等线上线下等渠道向社会公布。

第十九条【结算流程】山东电力交易中心应每月将结算参考价推送至国网山东省电力公司。国网山东省电力公司同步计算市场化电费与差价电费,并纳入新能源电费账单。

第二十条【结算明细】国网山东省电力公司应在新能源电费账单中,详细列明当月应结算的机制电量、机制电价、结算参考价及差价电费金额,并按照规定开展电费收付。

第二十一条【分摊(分享)方式】新能源差价电费纳入系统运行费,由全体电力用户分摊(或分享),在用户电费账单“系统运行费”科目下单独列示(科目名称为“新能源可持续发展价格结算机制差价结算费用”),且执行分时电价政策。

第二十二条【电费退补】原则上,市场出清价格、分时电量等结算基础数据调整后,结算参考价不再调整。新能源项目上网电量发生变化时,除新能源项目机制已执行到期、自愿退出机制、已办结销户或差错年度实际无剩余机制电量等情况外,电网企业应清算差错月份或差错影响月份差价电费,原则上差错调整追溯期不超过12个月。

第二十三条【机制电量绿证收益】新能源项目纳入机制的电量,不重复获得绿证收益。

第二十四条【绿电交易绿证收益】绿电交易电量的绿证收益按照绿电结算电量与绿电价格计算,其中绿电结算电量按照当月绿电合同电量、发电项目上网电量(不含机制电量、跨省跨区外送电量)、用户结算电量三者取小的原则确定。

第二十五条【购售电合同】项目已完成购售电合同签订的,暂不重签,差价结算等相关事项按照有关规定执行。自本细则执行之日起,电网企业与电力用户新签订的购售电合同,应包含差价结算相关条款。

第五章执行期限

第二十六条【存量项目执行期限】存量项目机制执行期限按项目全生命周期合理利用小时数剩余小时数与投产满20年较早者确定。存量海上风电、陆上风电、光伏发电全生命周期合理利用小时数分别为52000小时、36000小时、22000小时。国家确定的光伏领跑者基地项目和2019年、2020年竞价光伏项目,在以上小时数基础上增加10%。

享受国家可再生能源电价附加补贴的项目,原则上机制执行到期时间与补贴到期时间相同。可再生能源上网电价或电价附加补贴全生命周期执行到期的项目,不再纳入机制执行范围。

第二十七条【存量项目全生命周期合理利用小时数】存量全额上网项目已执行机制的全生命周期合理利用小时数,等于累计上网电量除以项目容量;存量余电上网项目,等于累计发电量除以项目容量。项目容量按核准(备案)时确定的容量为准。如项目实际并网容量小于核准(备案)容量,以实际并网容量为准。

第二十八条【存量风电场改造原容量部分】机制执行未到期的存量风电场,改造升级后原并网容量部分机制电量比例、机制电价、执行期限原则上与改造前保持一致。改造升级工期计入原并网容量部分的机制电价执行期限。

风电场完成改造升级后,原并网容量部分机制执行到期后,不再纳入机制执行范围。

第二十九条【存量风电场改造增容部分】存量风电场改造升级项目超过原并网容量的增容部分(单独核准),可参照增量项目相关规定参与机制电价竞价。

第三十条【存量光伏改造升级项目】存量光伏改造升级项目机制电量、机制电价、执行期限待国家明确相关政策后,另行确定。

第三十一条【增量项目执行期限】增量项目机制执行期限,由省发展改革委会同省能源局在每年竞价通知中发布。

第三十二条【增量项目机制电价起始时间】增量项目机制电价自项目申报投产时间次月1日开始执行,最早不早于竞价年度1月1日。竞价项目机制电价起始时间按照竞价结果通知规定执行。

第三十三条【增量项目未按期投产考核】新能源项目全容量并网时间晚于机制电价执行起始时间,延迟时间不超过6个月时(含6个月,按自然月计算),该项目机制电价执行起始时间至实际投产日期当月月底前覆盖的机制电量自动失效,机制电价执行起始日期不变。项目全容量并网时间较机制电价执行起始时间延迟超过6个月时(按自然月计算),该项目当次竞价结果作废,不再纳入机制执行范围。

第三十四条【增量项目未满足“四可”考核】投产时未满足“四可”(可观、可测、可调、可控)条件的分布式项目,在满足“四可”条件当月月底前覆盖的机制电量自动失效,机制电价执行起始日期不变。

第六章项目变更

第三十五条【变更类型】新能源机制电量变更类型,包括自愿调减机制电量和自愿退出机制。新能源项目变更类型包括减少装机容量(以下简称“减容”)、增加装机容量(以下简称“增容”)、过户、更名、上网模式变更。

第三十六条【机制电量调减】新能源项目在机制执行期限内,可自愿申请减少机制电量比例,原则上每月仅申请调减1次,每次调减比例不低于10%的整数倍(可逐步调减至0)。减少的机制电量,不再纳入机制执行范围。

第三十七条【调减流程】新能源项目在机制执行期限内申请调减机制电量比例或退出机制的,需向国网山东省电力公司提交申请,并重新签订购售电合同。业务办结后次月1日起执行调减后机制电量比例,并根据本细则第十一条规定调整年度机制电量规模。

第三十八条【项目减容】新能源项目在机制执行期限内减容,应先在行政审批部门办理项目核准(备案)容量变更,再与国网山东省电力公司重新签订购售电合同和并网调度协议。存量项目办理减容的,减容前后机制电量比例、机制电价、执行期限不变,自减容次月1日起,按减容后装机容量计算全生命周期机制电量。增量项目办理减容的,减容前后机制电量比例、机制电价、执行期限不变,自减容次月1日起同比例减少年度机制电量规模。

第三十九条【项目增容】新能源项目增容的,增容部分要单独核准(备案),具备独立计量、独立控制、独立预测条件。满足竞价资质条件要求的,作为单独的增量项目参与机制电价竞价。增容部分计量条件应符合国家有关规定。

第四十条【项目过户、更名】新能源项目在机制执行期限内过户、更名,应先在行政审批部门办理项目核准(备案)变更,再向国网山东省电力公司提出申请,重新签订购售电合同和并网调度协议。存量新能源项目由“自然人户用分布式光伏”变更为“非自然人户用分布式光伏”的,机制电量比例自变更次月1日起按照第七条非自然人户用项目规定执行。其余情况新能源项目机制电量、机制电价、执行期限不变。

第四十一条【上网模式变更】新能源项目在机制执行期限内变更上网模式(仅可变更一次),应先在行政审批部门办理项目核准(备案)变更,再向国网山东省电力公司提出申请,重新签订购售电合同。上网模式变更后项目按照增量项目管理,符合竞价资质条件的,可参与机制电价竞价。机制电价执行起始时间自变更前项目投产之日起算,变更前项目投产之日至竞价入选前覆盖的机制电量自动失效。第四十二条【项目销户】新能源项目向国网山东省电力公司提出销户申请,办结后视为自愿退出机制。

第四十三条【项目变更清算】新能源项目发生机制电量比例、容量、上网模式变更的,原则上不再清算变更前已结算差价电费。

第七章附则

第四十四条【执行单位】国网山东省电力公司根据本实施细则,具体负责差价电费结算工作。

第四十五条【执行时间】本实施细则自2026年1月1日起施行。

推荐阅读

浙江“十五五”规划建议:加快建设海洋强省 | 深化国家海洋经济发展示范区建设

12月3日,中共浙江省委关于制定浙江省国民经济和社会发展第十五个五年规划的建议发布。其中提到,加快建设海洋强省。深化国家海洋经济发展示范区建设。打造海洋科技创新策源地,加快构建现代海洋产业体系,改造提升临港化工、高端船舶与海工装备、现代渔业等传统优势产业,培育壮大海洋清洁能源、海洋新材料、海洋生物医药等新兴产业,前瞻布局海洋电子信息、深海资源勘探、深海智能装备等未来产业。建立现代化海洋治理体系,推进海洋能源资源和海域海岛开发利用,加强海洋生态保护和修复,深度参与全球海洋治理。加快构建清洁低碳、安全可靠、高 2025-12-04

我院董事长徐伟作我国海域开发的特点、趋势和产业融合模式专题报告

11月28日,以“繁荣海洋文化 建设海洋强国”为主题的第二届新时代海洋文化建设论坛在杭州成功举行。全国人大环境与资源保护委员会副主任王宏,中国海洋发展基金会理事长吕滨,自然资源部海洋战略规划与经济司司长沈君,中国海洋法学会会长、浙江省人大常委会原副主任梁黎明,浙江省自然资源厅党组成员、副厅长阮飙等领导先后致辞。论坛开幕式由中国海洋发展基金会副理事长兼秘书长潘新春主持。 2025-12-04

16家企业重磅签约 !海南海上风电产业链协同发展交流会成功举办

海洋能源网获悉,12月2日,“向海图强、共创未来”海南海上风电产业链协同发展交流会儋州市举办。大会最受关注的签约环节分两阶段达成重磅成果,16家单位的签约覆盖产业链从技术研发到运维保障的关键节点。 2025-12-03

广西清洁能源装机突破8000万千瓦!

海洋能源网获悉,近日,随着220千伏中能建樟木风电项目顺利并入广西电网,广西清洁能源装机容量正式突破8000万千瓦大关,同比增长32.12%。在广西所有电源类型中,清洁能源规模占比达72.15%。今年以来,清洁能源发电量1277.1亿千瓦时,同比增长16.8%,占全部电量类型的66.3%,这意味着每5度电中就有3度是绿色电力,能源“含绿量”持续提升,为广西绿色低碳发展注入强劲动力。 2025-12-03

Cadeler新一代海上风电安装船Wind Mover正式交付

海洋能源网获悉,11月28日,海上风电安装巨头Cadeler宣布,其成功接收新一代海上风电安装船(WTIV)Wind Mover。这艘新船的加入,不仅使Cadeler的WTIV船队规模扩充至10艘,更成为其M级系列的第二艘核心安装船,进一步巩固了该公司在全球海上风电安装领域的领先地位。Wind Mover是专为下一代海上风电项目量身打造的旗舰装备,延续了其姐妹船Wind Maker的卓越设计理念。今年早些时候,Wind Maker的顺利交付已为M级系列奠定了良好基础。Wind Mover的建造... 2025-12-02

阅读榜
