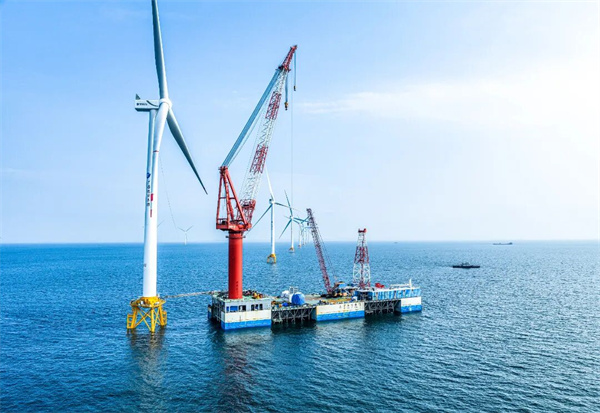

风机吊装
防城港海上风电示范项目采用EPC管理模式,优选行业头部企业作为总承包单位,针对北部湾海域特点,采用国内领先的建设工艺,全力打造优质工程,并通过产业带动、优化资源配置,有效缩短项目建设周期,为国内海上风电项目建设提供广西样板。防城港海上风电示范项目分三个标段建设,其中标段一建设49台8.5兆瓦风力发电机组,从2023年6月30日正式开工到全部完工,用时仅13.5个月 ,创造了国内全嵌岩基础海上风电工程建设的最快速度 。

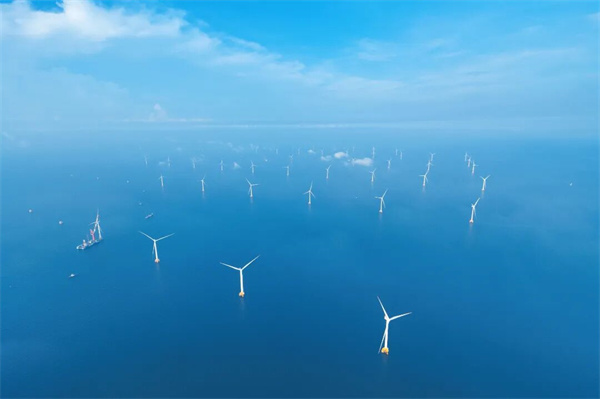

防城港海上风电示范项目风电场
项目开工以来,广西能源集团海上风电项目建设团队沉着应对海况恶劣、地质复杂、施工精度要求高、基岩覆盖层薄等困难,全面优化施工方案,采取单桩改三桩全嵌岩导管架基础嵌岩施工,实现平均嵌岩工期从45天缩短为20天 ,刷新最快40小时安装1台风机的建设速度,提前实现主体工程完工,为打造北部湾千万千瓦海上风电基地和千亿级海上风电产业集群奠定坚实基础。
