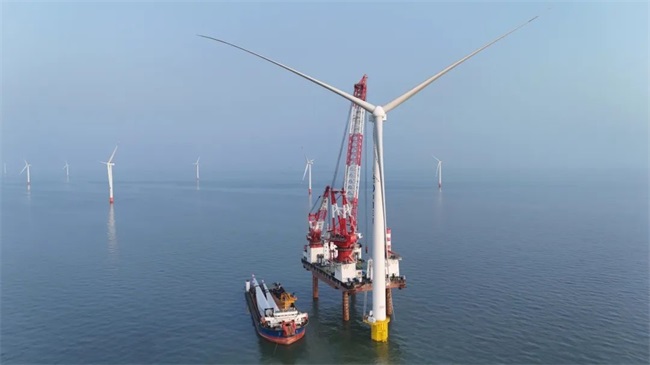

海洋能源网获悉,8月8日,随着2号风机的最后一支叶片在百米高空与轮毂精准对接完成,中交三航局新能源公司承建的金山海上风电场一期项目主体施工圆满收官。这标志着全国首个低于煤炭标杆电价的竞争性配置项目主体工程顺利完工,也是上海市单体开发规模最大的海上风电项目。
金山海上风电场一期项目位于上海市金山区杭州湾海域,场区中心点离岸约19.5公里。三航局主要负责36根单桩基础的沉桩作业、36台8.5兆瓦风机的吊装工作,以及1座220千伏海上升压站的基础施工。
自项目开工建设以来,项目团队面临诸多挑战,包括可作业天数少、海域航道复杂、单桩直径巨大、水流流速迅猛、地质条件恶劣以及水下J型管安装难度极大等。为此,团队精心布局、科学施工,构建了“施工-质量-安全”的铁三角管理模式,紧抓每一个施工窗口期,成功攻克了一系列施工技术难关。
单桩沉桩工艺革新:团队采用“双船协同抬吊”与MHU4400S超大型液压锤完美搭配,成功解决了超大直径单桩沉桩锤击能量不足的难题。单桩沉桩时间平均缩短13小时,垂直度控制在1.2‰以内,实现了在复杂地质条件下的精准打桩。
海上升压站基础施工创新:针对水下J型管安装难度大的问题,团队创新应用“可折叠”导管架电缆管段设计,无需吊装即可安装J型管后装段,大大降低了施工难度和安全风险。
全天候防走锚系统:构建全天候防走锚“哨兵”系统,结合24小时轮值与AIS实时监控,实现吊装零偏差、走锚风险分钟级响应,确保施工安全。
金山海上风电场一期项目主体完工,充分展现了三航局坚定服务国家“双碳”战略的责任担当,彰显了三航局在“全绿色”业务上的综合实力。项目全容量并网后,预计年平均上网电量107552.4万千瓦时,年均节约标煤32.78万吨,减少二氧化碳排放量约89.47万吨,将为上海市响应国家实现“碳达峰、碳中和”目标提供有力支撑。
